Фундамент сколько: Калькулятор ленточного фундамента
Сколько должен выстояться фундамент — сроки, нормативы, рекомендации
На первый взгляд все просто и понятно: выбираемподходящий тип фундамента, исходя из типа почвы, конструкции и веса дома и собственных предпочтений.
Приступая к постройке дома, важно сразу, с самого начала делать все качественно и на совесть, и особенно это касается фундамента. Прочный качественный фундамент – залог того, что здание простоит долго, а стены не перекосятся и не треснут.
Затем закладываем фундамент согласно принятым нормам и стандартам. Однако уже на этом этапе могут возникнуть ситуации, которые требуют немедленного принятия решения. Один из таких вопросов касается временивыстаивания фундамента.
Для чего нужно давать фундаменту выстояться?
Начнем с того, что не каждый фундамент требует этого: так, свайный,свайно-винтовой фундаментпозволяет строить стены непосредственно после установки свай. Но вот ленточный, столбчатый или блочный фундаменты должны выстояться, связано это, во-первых, с тем, что бетон (цемент) должен набрать оптимальную прочность, позволяющую вести строительство дальше.
А во-вторых, фундамент должен осесть, ведь в любом грунте происходят движения, и если продолжать строительство, есть риск того, что дом через некоторое время «поведет» вместе с фундаментом.
Поэтому почти все специалисты сходятся в том, что фундаменту нужно дать выстояться, однако они расходятся в определении сроков выстаивания.
Узнайте, с чего правильно начать
Фундамент — основа Вашего дома
Основные способы
Традиционный способ строительства предлагает оставлять фундаментна год, а то и на полтора. Говорят, что именно за это время бетон набирает подходящую прочность (хотя полную свою прочность он набирает несколько десятилетий), а сама конструкция проходит весь цикл «испытаний» подвижками грунтов, а также перепадами температур и морозами (силами морозного пучения).
Многие утверждают, что можно осуществлять строительство коттеджа практически через неделю после заливки фундамента: якобы к этому времени бетон набирает прочность, достаточную для того, чтобы выдержать стены. Однако они забывают, что после зимыфундаментможет осесть неравномерно, а значит, треснет не только он, но и стены, и всю работу придется начинать сначала.
Информации по этому вопросу много есть строители, которые считают достаточнымдля выстаивания фундаментасрок от трех до шести месяцев, но только при условии «хороших грунтов», а не заболоченных или пучинистых. То есть перед устройством фундамента нужно сделать все возможные геологические изыскания, чтобы не рисковать понапрасну. И лучше тогда закладывать фундамент перед зимой, поскольку именно в зимние месяцы бетону приходится выдерживать самые серьезные нагрузки в виде снега, морозов и расширения почвы. Весной фундамент выравнивается, при необходимости армируется, и, в принципе, можно строить стены. Но если есть возможность не спешить – лучше все же подождать год. Такой подход нельзя назвать ошибочным, скорее он более прогматичен, но размазывает сроки.
Компания Оптима-Синергидом руководствуется нормативными показателями, мы утверждаем, что при должном выполнении и проверке всех этапов подготовки основания фундамента, устройства дренажа для осушения грунта, использовании качественных материалов, начинать загружать фундамент первыми рядами стеновой кладки можно в сроки, при которой прочность бетона достигнет не менее 50-70% (как правило это 1-2 недели в теплый сезон в Санкт-Петербурге). В таблице ниже приведены условия, при которых это лучше делать без последствий для надежностьи конструкции.
Марка бетона | Время набора прочности в днях | Температура воздуха | |||||
---|---|---|---|---|---|---|---|
-3 | 0 | +5 | +10 | +20 | +30 | ||
Прочность бетона, % от марочной | |||||||
М200-М300 | 1 | 3 | 5 | 9 | 23 | 35 | |
2 | 6 | 12 | 19 | 25 | 40 | 55 | |
3 | 8 | 18 | 27 | 37 | 50 | 65 | |
5 | 28 | 38 | 50 | 65 | 80 | ||
7 | 15 | 35 | 48 | 58 | 75 | 90 | |
14 | 20 | 50 | 62 | 72 | 90 | 100 | |
28 | 25 | 65 | 77 | 85 | 100 |
— нормативно-безопасная прочность | |
— безопасная прочность бетона | |
— полная прочность бетона |
Сроки набора прочности бетона для фундамента в различных погодных условиях
Оптимальные условия для набора бетоном прочности создаются при температуре +20°C.При таких условиях очень активно процесс идет в первые 7 дней. За это время бетон набирает порядка 50-70% прочности. При таких параметрах уже можно продолжать строительство дальше. Расчетная прочность, которую принимают при проектировании за 100%, при таких условиях набирается за 28-30 дней, по сути это марочная прочность, которой должен соответсвовать бетон при лабораторных испытаниях образца партии.
Посмотреть фото работ по фундаменту
Калькулятор строительства монолитной плиты
Сколько должен стоять фундамент после заливки
Решение о том, сколько должен стоять фундамент после заливки должно приниматься с учетом комплекса факторов. Детерминантами при этом выступают конструкционное построение основания здания, проектные особенности сооружения и время выстаивания, необходимое для полноценного созревания бетона. Следует помнить, что несоблюдение срока, в течение которого должна выстаиваться фундаментная конструкция перед постройкой дома, может привести к частичной либо полной девальвации предусмотренных проектом несущих свойств.
Работы по уходу за бетоном
Строительные правила СП 70.13330.2012, в которых актуализован текст СНиП 3.03.01–87, предписывают до проведения распалубки выдерживать бетон с выполнением мероприятий за его уходом. Данные о том, сколько должен отстояться уложенный в опалубку, формирующую контуры фундамента, бетон прописаны в пункте 5.4.1 Правил.
Все поверхности должны быть надежно защищены от возможного испарения содержащейся в растворе воды. Следует также предохранять свежеуложенную бетонную смесь от попадания на ее поверхность атмосферных осадков. Такие мероприятия должны проводиться перед постройкой в течение всего срока, пока не будет обеспечен набор прочности не менее 70% от паспортной.
После распалубки необходимо создать условия для поддержания температуры и влажности в значениях, которые оптимально соответствуют нарастанию прочности бетонной конструкции. Правилами не разрешается ходить по поверхностям забетонированных конструкций до тех пор, пока бетон не наберет прочность 2,5 Мпа. Нельзя, соответственно, устанавливать вышележащие опалубки, осуществлять кирпичную кладку, возводить деревянные стены и выполнять другие строительные либо вспомогательные операции.
Набор прочности бетоном
Бетонная смесь сохнет и получает необходимые и достаточные значения прочности в процессе прохождения двух последовательных взаимосвязанных между собой стадий:
- Стадия схватывания. Предварительное схватывание уложенного в опалубку бетонного раствора летом при окружающей температуре около 20о С происходит в течение суток. В холодные сезонные периоды необходимо использовать доступные средства подогрева и применять теплоизолирующие конструкции. Следует учитывать, что процессы схватывания начинают происходить уже в течение первых двух часов с момента затворения бетонной смеси водой. Именно поэтому операции затворения смеси и укладка бетона в опалубку должны быть максимально приближены друг к другу по временным промежуткам.
- Отвердевание бетона. Набор бетоном прочности происходит в процессе гидратации – образовании молекулярных связей частиц воды с составляющими смесь веществами. Гидратация протекает в узком диапазоне температуры и влажности, которые должны быть обеспечены мероприятиями по уходу за бетоном. Важность тщательного контроля протекания физико-химического процесса в массе железобетонной конструкции объясняется полной зависимостью качества сооружения.
Естественно предположить, что срок, в течение которого должен отстаиваться фундамент, напрямую связан с набором прочности бетоном, составляющим его основу. Товарный бетон марок М–200 и М–300, который изготавливается на основе портландцемента М–400 и М–500 соответственно, набирает необходимые перед началом стройки и нормированные СП 70.13330.2012 70% прочности за 28 суток при своей средней суточной температуре 20оС. Изменение среднесуточной температуры неизбежно ведет к другим показателям прочности. Зависимость набранной прочности наглядно видна из таблицы:

Марка бетона | Время выстаивания (суток) | Прочность бетона (% от нормируемой) в зависимости от среднесуточной температуры (оС) бетонной массы | |||||
-3 | +5 | +10 | +20 | +30 | |||
М–200, М–300 | 1 | 3 | 5 | 9 | 12 | 23 | 35 |
2 | 6 | 12 | 19 | 25 | 40 | 55* | |
3 | 8 | 18 | 27 | 37 | 50 | 65 | |
5 | 12 | 28 | 38 | 50 | 65 | 80 | |
7 | 15 | 35 | 48 | 58 | 75 | 90 | |
14 | 20 | 50 | 62 | 72 | 90 | 100 | |
28 | 25 | 65 | 77 | 85 | 100 | – |
Зависимость времени выдерживания фундамента от его типа
Инсинуации о том, что готовый фундамент после набора нормируемой прочности входящих в его состав бетонных компонентов должен простоять год либо зиму – абсолютно не состоятельны. Распространенное заблуждение о необходимости выдержать конструкцию до окончания происходящих осадочно-усадочных процессов возникло в результате подмены понятий. Выдерживанию подлежит перед началом чистовой отделки полностью возведенное здание. Объясняется это просто на примере существующих разновидностей конструкционного строения фундаментов.
Видео о том, как ускорить твердение бетона
Столбчатые фундаменты
Столбчатый фундамент представляет собой ряд отдельных столбов, для обустройства которых применяется кирпичная либо каменная кладка, нередко фундаментные столбы выполняются бетонными или железобетонными. Для придания фундаментным элементам дополнительной устойчивости обустраивается ростверк – железобетонная лента, связывающая оголовья столбов.
Такой тип фундамента относят к легким разновидностям, поэтому ненагруженная весом здания фундаментная основа подвержена повышенной подвижности при подвижках грунта с неоднородной морфологией, может быть легко деформирована в результате морозного пучения. Отстояться фундамент столбчатого строения не может по определению, и начинать возведение стен нужно сразу по окончании схватывания кладочного раствора или набора прочности бетоном.
Фундаменты ленточного типа
Ленточные железобетонные фундаменты могут обустраиваться по двум типам:
- мелкозаглубленные фундаменты обустраиваются под строительство легких построек и своей подошвой опираются на грунтовые горизонты, расположенные выше уровня промерзания;
- глубоко заглубленные варианты предполагают возведение на них объемных сооружений с большим весом, уровень залегания их подошвы превышает глубину промерзания грунта.
Ленточный мелкозаглубленный фундамент испытывает нагрузки, по напряженности и силе аналогичные воздействию на столбчатые варианты с ростверком. В случае, если дать такому фундаменту выстояться в течение периода, когда происходит активное пучение почв под воздействием замерзания и оттаивания грунтовой влаги, возможность его деформации весьма вероятна.
Фундаменты ленточного типа глубокого залегания опираются своей подошвой на плотные горизонты, не подвержены влиянию грунтовых сдвигов. Усадочные процессы в бетонной массе полностью завершаются после достижения нормативной прочности, а осадка конструкции под действием собственной массы, без учета веса здания, полностью нивелируется деформационными швами.
Плитные разновидности
Монолитные фундаменты просто рассчитываются и обустраиваются, они обеспечивают основание для возводимого здания с достаточными прочностными характеристиками. Равномерное распределение нагрузки на почвенное основание вследствие большой опорной поверхности обуславливает минимальное значение удельного давления на грунт. Грамотно подготовленная песчаная либо песчано-щебенчатая подушка под фундаментной плитой позволяет предотвратить ее значительные осадочные подвижки.
От того насколько тщательно были проведены прелиминарные земляные работы напрямую зависит устойчивость возводимой на плитном фундаменте постройки. Количество времени, сколько должен отстаиваться монолитный фундамент, определяется опять же только периодом, необходимым для набора прочности бетоном.
Свайные фундаменты
Фундаментные основания зданий на сваях при любой технологии их обустройства обеспечивают передачу нагрузки на глубокие, зачастую коренные, горизонты грунтов и пород. Такая разновидность возведения фундаментов полностью исключает возможность деформации здания независимо от того, как много времени отведено на их выстаивание после окончания монтажа.
Определение времени на то, сколько времени должен стоять фундамент после заливки, следует соотносить с временным периодом, за который товарный бетон наберет нормируемую СП 70.13330.2012 прочность. Дополнительное выдерживание не целесообразно, а в случаях применения столбчатых конструкций и ленточных фундаментов неглубокого залегания даже противопоказано.
Сколько должен стоять фундамент перед постройкой дома: прочность и срок годности
Содержание статьи:
Бетон создают смешиванием вяжущего компонента, наполнителя, песка и воды. За смесью, уложенной в опалубку, ухаживают и создают оптимальные условия для твердения и набора прочности. Летом материал поливают и накрывают опилками и пленками для сохранения влажностного режима. Перед нагрузкой ленточный фундамент должен отстояться, чтобы он не разрушался при возведении стен.
Набор прочности

Срок остстаивания фундамента зависит от внешних условий условий
Структура смеси и условия ухода влияют на способность к деформации и прочность конечного продукта. Физико-механический процесс получения бетона начинают с затворения водой рационально подобранного состава цемента и наполнителя. В массе цемента и воды появляются гелеобразные частицы.
При смешивании гель обволакивает свободные частицы щебня, равномерно твердеет, и получается цементный камень. Массив скрепляет крупные и мелкие частицы в твердый бетон, при этом хрупкость и прочность зависит от вида цемента, существенное влияние оказывает масса воды в составе.
Набор прочности:
- при нормальных условиях бетон набирает максимальный показатель прочности в течение 28 суток;
- при необходимости твердение ускоряют обработкой в автоклавах (сборные изделия) и необходимую прочность получают за 15 – 18 часов после приготовления смеси;
- в строительстве применяют ускорители и замедлители твердения в зависимости от технологии и конечных целей.
При минусовых температурах бетонные растворы замедляют набор прочности, т.к. снижается активность гидратации. Несвязанная влага замерзает в лед, и ее объем увеличивается в несколько раз, появляются разрушающие напряжения.
Оттаивание возобновляет гидратацию, но нарушенная структура не позволяет набрать положенную прочность. Значение имеет, сколько выстаивается фундамент до замерзания.
Если смесь до обледенения наберет 40 – 50% прочности, мороз уже не будет иметь решающего значения для получения проектных физических и механических качеств.
Схватывание
К этой стадии относят процессы, которые проистекают в первые сутки после заливки бетона. В это время смесь еще подвижная и ее можно ровнять, уплотнять. Механические действия оттягивают начало схватывания, поэтому автомобильные миксеры во время перевозки перемешивают растворную смесь, чтобы сохранить свойства до стройплощадки.
Температура влияет на скорость процесса:
- при показателе +20°С (принимается за нормальные условия) начальное схватывание длится 2 часа, а завершается через 3 часа;
- снижение до ±0°С увеличивает время до 15 – 20 часов, при этом начало кристаллизации отодвигается до 5 – 9 часов от укладки;
- в автоклавах схватывание составляет 10 – 25 минут.
Иногда из-за непредвиденных обстоятельств миксер перелопачивает бетонную смесь уже на объекте до 12 часов. Масса не твердеет, но длительная отсрочка схватывания ведет к необратимым изменениям, снижающим качество. Особенно это опасно в жаркое время года, поэтому лучше использовать привезенную смесь в другом месте, если есть такая возможность.
Твердение

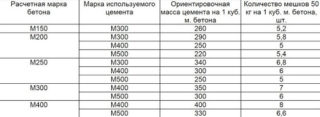

Марки цемента и бетона
Процесс начинается после схватывания смеси. Твердение и получение прочности длится не месяц-два, а продолжается несколько лет. Срок 28 суток нужен для набора утвержденной марки искусственного камня. В первые дни раствор твердеет быстро, затем процедура замедляется. Бетон уменьшается в объеме при затвердевании на воздухе, и увеличивает объем при застывании в воде (масса набухает).
На затвердевание влияют факторы:
- Марка и количество цемента. Увеличение вяжущего в составе ведет к большей осадке. Глиноземистые и активные цементы усиливают сжатие, а безусадочные и расширяющиеся виды не дают уменьшения объема смеси.
- Количество воды. Рекомендуется брать жидкости 1/2 объема от кубатуры цемента. Излишняя вода увеличивает сжатие при застывании.
- Качество и размер наполнителя. Мелкозернистые компоненты и пористые материалы (шлак, керамзит) дают большую усадку. Рекомендуют вводить в раствор щебень нескольких фракций.
В качестве ускорителей применяют кальциевую соль соляной кислоты, натриевую соль серной кислоты, хлорид кальция и другие химикаты.
Режим твердения задают разогревом смеси, временем, в течение которого должен отстояться фундамент зимой в утепленных оболочках, электродным подогревом, укрыванием.
Сведения о бетоне

Классификация бетона
Бетон должен соответствовать определенным физическим и механическим характеристикам, которые включают показатели прочности, способность к сцеплению с металлической арматурой и другие. В зависимости от места применения предъявляют требования по морозоустойчивости, жаростойкости, сопротивлению коррозии в агрессивном микроклимате.

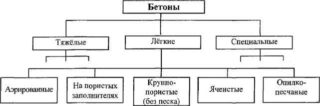

Бетоны делят по признакам:
- Структура. Плотные смеси не имеют незанятого внутреннего пространства. Крупнопористые — с небольшим количеством песка или без него. Поризованные включают ячеистые наполнители, в них вяжущему также придается искусственная микропористость. Ячеистые бетоны содержат искусственно полученные замкнутые пустоты.
- Плотность. Особо тяжелые имеют объемный вес больше 2500 кг/м³, тяжелые — от 2200 до 2500 кг/м³, облегченные — от 1800 до 2200 кг/м³, легкие — 800 – 1800 кг/м³.
- Зерновой состав. Различают крупнозернистые смеси, средние и мелкозернистые.
Необходимые свойства задают количественным составом компонентов и активными добавками, повышающими требуемые качества.
Срок годности фундамента

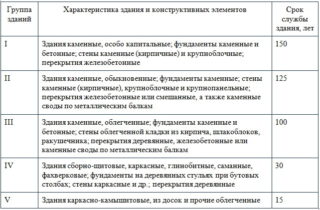

Сроки эксплуатации разных типов зданий
Вид основы под дом выбирают с учетом нагрузок и свойств почвы. На прочность и долговечность бетона влияют различные факторы, например, состав смеси. Для фундамента берут марки цемента не ниже М250, иначе есть вероятность просадки углов строения через некоторое время.
Срок службы бетона исчисляется 50 – 100 годами, все зависит от приготовления, условий работы и добавок для повышения свойств материала. От вида наполнителя зависит долговечность. Щебень увеличивает прочность, а время эксплуатации опоры строения на шлакобетоне или керамзитобетоне имеет граничное определение в 75 лет.
Период работы основы без разрушения зависит и от соблюдения технологии укладки раствора, внимание уделяют вибрации слоев, медленной сушке, армированию. Вид бетона выбирают с учетом эксплуатационных условий, например, повышенная влажность, вечная мерзлота, грунт с повышенным пучением и другие факторы.
Когда можно приступать к возведению стен
После укладки бетона в опалубку он должен выстоять почти месяц до того времени, когда можно продолжить строительство дома. Это вызывает дополнительные проблемы, если возведение происходит ускоренными темпами. Но условие твердения бетона и набора прочности остается неизменным, поэтому все работы нужно прекратить.
В условиях стройплощадки можно выполнять другие работы, не связанные с нагрузкой бетона. Допускается разбирать опалубку, чтобы использовать щиты или доски на следующей делянке. После 10 – 15 суток масса уже затвердевает и отлично держит форму, поэтому не происходит сколов во время снятия оболочек. Если используется утепленная несъемная опалубка, бетон твердеет в ней и дальше.
Рекомендуют снимать щиты, опорные бревна и брусья при достижении 50% заданной прочности материала. Срок накапливания прочности можно уменьшить подогревом, но такие действия должны быть выполнены технологически точно и быть обоснованными.

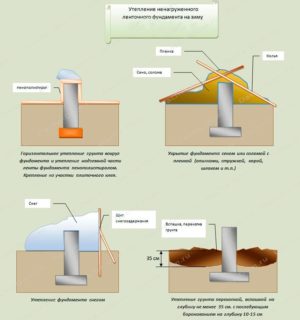

Консервация фундамента
К такому методу прибегают, если работы нельзя окончить до появления заморозков. Консервация защищает бетон от негативного влияния холода. Если не сделать защиту, помимо видимых трещин появятся скрытые деформации и дадут о себе знать через некоторое время.
Срок, в течение которого фундамент может стоять без дома, не регламентируется, но нужно учесть, что зимой он может вспучиться без нагрузки. Чаще такая опасность возникает для ленточного основания, на которое грунт оказывает изгибающие, скручивающие и выдергивающие усилия при замерзании почвенной влаги.
Работа по консервации:
- лента очищается от опалубки, т.к. дерево набухает от влаги и способствует намоканию бетона;
- боковые и поверхности и верх обрабатывают гидроизоляционной мастикой или применяют рулонный материал;
- вокруг делают дренажную систему отвода воды, если это не было выполнено при разработке нулевого цикла;
- используют рулонные утеплители, затем поверхность фундамента и его боковые стороны укутывают целлофаном с креплением краев от ветра, можно поставить кирпичи.
Необходимо, чтобы фундамент простоял до получения 100% прочности без морозов, только потом его консервируют на зиму. Монолитные плиты, столбчатые конструкции также изолируют от влаги, утепляют и накрывают непромокаемой пленкой. Свайные фундаменты обязательно укрепляют металлической обвязкой перед наступлением холодов.
Как рассчитать фундамент под дом с помощью простых формул
Как правильно рассчитать стоимость фундамента под дом, я уже рассказывал на конкретных примерах в одной из предыдущих статей. В этой статье поговорим о расчете размеров и свойств самого фундамента.
Влияние грунта на глубину заложения фундамента
Зависимость выбора типа фундамента от вида грунта, хорошо описана в статье Фундамент под дом из пеноблоков на различных грунтах, а какие вообще бывают типы фундамента, для каких построек они предназначены, а так же об их достоинствах и недостатках, я рассказывал в статье Типы фундамента под дом в современном строительстве.
Грунт оказывает самое непосредственное влияние, как на тип фундамента, так и глубину его заложения.
Глубину заложения столбчатого или свайного фундамента рассчитывать не имеет смысла, как правило, столбы (сваи) закладываются ниже глубины промерзания на 30-40см, но обязательно на твердый грунт.
Плитный фундамент закладывается на глубину, зависящую исключительно от толщины монолитной плиты.
Остается разобраться с глубиной заложения ленточных фундаментов, в зависимости от типа грунта. Расчет заглубления такого фундамента производится на основании рекомендательной таблицы:
Расчет фундамента по несущей способности грунта (вычисляем необходимую площадь опоры)
Рассчитать фундамент по несущей способности грунта очень просто, несмотря на видимую сложность и большой объем. Весь расчет сводится к определению минимальной площади основания фундамента под дом, при которой грунт без проблем выдержит всю массу дома, но все же что бы не запутаться, давайте обо всем по порядку.
Сама формула для расчета минимальной площади основания фундамента выглядит следующим образом:
S > γn · F / (γc · R0) |
γc — коэффициент условий работы |
γn = 1,2- коэффициент надежности |
F — нагрузка на основание (вес дома + вес фундамента + различные дополнительные нагрузки) |
R0 -расчетное сопротивление грунта под основанием фундамента |
S — площадь основания фундамента (см2) |
Теперь давайте разберемся, где нам взять все эти страшные значения из формулы, чтобы рассчитать площадь основания фундамента.
Коэффициент условий работы γc
Коэффициент условий работы можно взять из этой таблицы:
Грунт | Тип грунта | Коэффициент |
Пески | Крупные, нежесткие и жесткие длинные сооружения | 1,4 |
Мелкие, любые сооружения | 1,3 | |
Крупные, жесткие длинные сооружения | 1,2 | |
Глина | Слабопластичная, нежесткие и жесткие короткие строения* | 1,2 |
Пластичная, нежесткой конструкции сооружения (деревянные), жеской конструкции длинные** | 1,1 | |
Пластичная, жеская конструкция стен (кирпичные) | 1,0 |
* — короткие строения у которых соотношение длины к высоте менее 1,5
** — длинные строения у которых соотношение длины к высоте более 4
Рассчетное сопротивление грунта под основанием фундамента R0
Так как масса всего дома будет практически полностью опираться на грунт под основанием фундамента, необходимо знать расчетные сопротивления различных грунтов на глубине, равной глубине заложения фундамента.
Если фундамент планируется углублять на 1,5м и более, то расчетное сопротивление грунта можно взять напрямую из таблиц.
Таблица для гравийных грунтов и песков:
Очень часто у нас на участке встречаются глинистые грунты. Для глинистого грунта расчетное сопротивление можно взять из этой таблицы:
Эти табличные данные можно напрямую использовать, в случае заложения фундамента на глубину 1,5м и более. В случаях заложения фундамента на меньшую глубину, плотность грунта под подошвой фундамента будет отличатся, а значит и будет отличатся и расчетное сопротивление грунта.
Для того, чтобы рассчитать фундамент, заложенный на глубину менее 1,5м, воспользуемся простой формулой
R = 0,005*Ro *(100 + h/3) |
Ro — значение из предыдущих таблиц |
h — глубина заложения фундамента |
Как рассчитать массу дома с фундаментом F
Конечно, рассчитать абсолютно точную массу всего дома будет практически не возможно, в течение года масса дома будет постоянно меняться. Так, например, зимой дом будет тяжелее из-за снега на крыше, который тоже, в конечном итоге, опирается на фундамент дома.
Но приблизительную массу дома, со всеми дополнительными нагрузками, рассчитать не составит труда, тем более что некоторые значения берутся приближенно с максимальным запасом.
Что учитывается при расчете массы дома
При расчете учитывается все, что опирается на фундамент, а именно:
- полная нагрузка конструкции, включающая в себя массу стен с отделкой, перекрытия, кровлю, а так же и сам фундамент
- максимальная нагрузка от находящихся в доме объектов, передающих вес на фундамент дома (лестницы, камины, объекты интерьера и т.д.)
Определяем массу стен
Каждый строительный материал имеет свой удельный вес, измеряется он в килограммах на один кубический метр. Например, у железобетона удельный вес – 2500 кг/м3, это значит, что один кубический метр бетона весит 2500 кг.
В СНиП II-3-79 «Строительная теплотехника» в приложении №3 «Теплотехнические показатели строительных материалов и конструкций» вы сможете найти удельный вес основных строительных материалов, но эти СНиП 1979 года, с того момента на строительном рынке появилось множество совершенно новых материалов. В связи с этим, физически невозможно написать удельный вес для каждого, да и такой точный расчет для индивидуального жилого малоэтажного дома, где учитывается вес растворных швов, гвоздей, скоб и т.д. – нецелесообразен.
В интернете в свободном доступе вы без труда найдете удельный вес любого интересующего вас материала, ну а если вы уже на 100% решили, из чего будете возводить свой дом, то удельный вес можно уточнить у производителя или продавца.
Для приблизительных расчетов можно воспользоваться таблицей, где указан вес одного квадратного метра стены (не путайте с удельным весом), а вам необходимо будет только подсчитать общую площадь всех своих стен и умножить на значение из таблицы.
Таблица веса квадратного метра стены при толщине стены 15см.
Площадь стен считается вместе с оконными проемами, т.е. просто умножаем высоту стены на ее длину без вычета проемов. Это необходимо для запаса прочности в расчетах.
Рассчитываем удельный вес перекрытий
Для того чтобы не рассчитывать массу отдельно по каждому материалу для перекрытия, можно воспользоваться приближенной таблицей, в которой указан примерный удельный вес одного квадратного метра перекрытия, для того, чтобы рассчитать полный вес всего перекрытия, необходимо его площадь умножить на данные из таблицы.
В этой таблице уже учтена с запасом нагрузка от бытовых объектов находящихся на перекрытии, поэтому дополнительно считать, сколько весит ванна, а сколько холодильник – не требуется.
Расчет удельного веса кровли
Для расчета нагрузки от кровли, надо знать из какого она материала будет построена, а так же необходимо посчитать площадь крыши. Затем площадь крыши умножить на данные взятые из этой таблицы:
Кроме нагрузки самой кровли, на фундамент в зимний период будет так же действовать нагрузка создаваемая снегом.
Расчет снежной нагрузки в зимний период
Для расчета снежной нагрузки, нам понадобятся данные из прошлой формулы, а именно площадь крыши, которую необходимо умножить на данные из таблицы:
Расчет веса фундамента
Здесь все просто, необходимо рассчитать объем в кубических метрах всего фундамента, т.е. сколько бетона потребуется для заливки, с учетом цокольной части, а затем полученную цифру умножить на 2500.
Почему на 2500? Потому что у железобетона удельный вес составляет 2500 кг в одном кубическом метре.
Итоговый расчет веса всего дома
Теперь все данные необходимо сложить, т.е.:
- вес стен
- вес перекрытий
- вес кровли
- снеговую нагрузку
- вес фундамента
Пример расчета полной нагрузки дома на грунт:
Не волнуйтесь, если в ваших расчетах будут совершенно другие значения и в других пропорциях. В таблице приведены численные значения — взятые из головы (примерные). Не нужно опираться на них при своих расчетах.
Окончательный расчет минимальной площади подошвы фундамента под дом
Напомню формулу для расчета площади основания фундамента и приведем пример расчета простого фундамента:
S > γn · F / (γc · R0)
γn —коэффициент надежности для запаса прочности, постоянная величина равная 1,2
R0 — расчетное сопротивление грунта под основанием фундамента, берется из таблицы, для примера возьмем его равным 2,5
F — полная нагрузка дома, из последней таблицы возьмем примерно подсчитанную массу всего дома, у нас она равна150 000 кг
γc — коэффициент, зависящий от грунта и самого строения, взятый из таблицы вверху статьи, давайте для примера примем его равным 1,1
Теперь остается только подставить все значения в формулу:
S > 1,2 · 150 000 / 1,1 · 2,5 = 65 454 см2
Давайте полученное значение округлим до 66 000 см2.
Не волнуйтесь, что получилось такое большое страшное значение, не забывайте, что это значение минимальной площади в см2, а чтобы перевести его в м2 надо разделить на 10 000.
66 000 / 10 000 = 6,6 м2
Для того чтобы рассчитать площадь основания ленточного фундамента, достаточно общую длину всей закладываемой ленты умножить на ширину. Т.е. допустим у вас длина всей ленты 50м, а ширина — 0,4м. Расчитаем площадь опоры фундамента на грунт умножив 50*0,4 = 20м2 . Это говорит о том, что наш будущий фундамент подходит под наш расчетный дом с большим запасом, почти в три раза. А это, в свою очередь, означает, что можно уменьшить площадь опоры. Длину мы не уменьшим, скорее всего, а ширину вполне возможно.
При расчете столбчатого фундамента таким образом подбирают количество столбов, т.е. у нас известна площадь опоры одного столба, нам необходимо чтобы сумма площадей всех столбов была больше расчетной. И чем больше будет запас прочности, тем естественно будет лучше.
Подведем итог расчета фундамента
Как видите, очень много всего написано, но это не от сложности расчетов, а из-за множества различных типов грунтов, строительных материалов и т.д. Сам расчет заключается нахождении по таблицам значений и в подстановке их в формулу.
Конечно, это очень приблизительные расчеты, но они уже учитывают приличный запас по прочности, поэтому проделанной работы вполне хватит для того, чтобы рассчитать фундамент под частный дом малой этажности.
Изготовление фундамента: реальные сроки на строительство
- Монтаж фундамента
- Выбор типа
- Из блоков
- Ленточный
- Плитный
- Свайный
- Столбчатый
- Устройство
- Армирование
- Гидроизоляция
- После установки
- Ремонт
- Смеси и материалы
- Устройство
- Устройство опалубки
- Утепление
- Цоколь
- Какой выбрать
- Отделка
- Устройство
- Сваи
- Виды
- Инструмент
- Работы
- Устройство
- Расчет
Поиск
Фундаменты от А до Я.- Монтаж фундамента
- ВсеВыбор типаИз блоковЛенточныйПлитныйСвайныйСтолбчатый
Фундамент под металлообрабатывающий станок
Устройство фундамента из блоков ФБС
Заливка фундамента под дом
Характеристики ленточного фундамента
- ВсеВыбор типаИз блоковЛенточныйПлитныйСвайныйСтолбчатый
- Устройство
- ВсеАрмированиеГидроизоляцияПосле установкиРемонтСмеси и материалыУстройствоУстройство опалубкиУтепление
Устранение трещин в стенах фундамента
Как армировать ростверк
Необходимость устройства опалубки
Как сделать гидроизоляцию цоколя
- ВсеАрмированиеГидроизоляцияПосле установкиРемонтСмеси и материалыУстройствоУстройство опалубкиУтепление
- Цоколь
- ВсеКакой выбратьОтделкаУстройство
Отделка фундамента камнем
Выбор цокольной плитки для фасада
Что такое цоколь
Как закрыть винтовые сваи
- ВсеКакой выбратьОтделкаУстройство
- Сваи
за какое время застывает, как долго

Существует большое количество самых различных типов фундаментов, но всех их объединяет одна особенность. Практически везде используется как вяжущий материал бетонный раствор. Именно он придает основанию необходимую прочность и надежность, но набирает он необходимые параметры некоторое время.
Именно этот период считается ключевым при строительстве любого фундамента, поэтому возводить несущие стены на сыром фундаменте категорически запрещено. Сначала нужно подождать некоторое время, пока бетон наберет свою марочную прочность, а это зависит от типа раствора, количества в нем воды, даже климатических условий и технологии заливки.
Поэтому, сказать точно, сколько времени нужно для того, чтобы бетон затвердел, довольно сложно.
Конструкция и характеристики фундаментов из бетона предусматривает необходимый момент – это время, пока бетон застывает. За это время между цементом и водой происходит химическая реакция с выделением большого количества тепла. Поэтому, даже в стандартных климатических условиях с большим количеством теплых дней, бетон сохнет как минимум неделю, зато за это время достигается средняя прочность бетонного основания.
Но конечная прочность конструкции достигается за значительно большее время и тут важный фактор – это условия его застывания.
При стандартных условиях высыхания длительность этого процесса может составлять до четырех недель, иногда даже больше, если основание достаточно толстое и состоит с нескольких отдельных шаров (монолитный фундамент). А если используется столбчатая или ленточная конструкция, тогда времени пойдет существенно меньше.
Что нужно помнить о бетонных фундаментах

- Во время заливки бетона нужно всегда оставлять небольшое расстояние от грунта, которое заполняют песком. Это искусственная дренажная система, она защищает бетон от излишней влаги, а зимой – от лишнего промерзания грунта.
- Любой раствор должен высохнуть. Только тут время на застывание в целом зависит от типа будущего сооружения, а также массы самой конструкции и особенностей почвы. Понятно, что, чем влажнее почва, тем больше времени нужно на застывание бетона. Если фундамент возведен на сухих песчаных почвах, тогда бетон сохнет значительно быстрее. Также стоит помнить, что основания под небольшими загородными домами и банями можно возводить значительно быстрее, там нет существенной разницы в скорости застывания бетона. А сколько нужно времени затратить на набор прочности цемента, застройщик вправе решать самостоятельно.
- Бетон способен набирать прочность даже после полного застывания. Понятно, что скорость застывания существенно меньше, чем во время заливки и на первых порах, но он проходит в любом случае. При расчете прочности бетонных конструкций этот период часто не учитывают, ведь стандартный срок эксплуатации таких оснований составляет до нескольких десятилетий.
- Внешний температурный режим, уровень влажности и степень проветривания строительной площадки. Понятно, что тем выше температура окружающей среды, тем процесс застывания будет проходить быстрее. Но сильно увлекаться температурой нельзя, ведь в бетоне нет активных катализаторов, поэтому вода просто испарится, но раствор не успеет затвердеть. Поэтому, химическая реакция должна проходить в своих природных условиях.
Сколько времени нужно для того, чтобы застыл бетон
-
график зависимости прочности бетона в процентном отношении к суткам в зависимости от температуры окружающей среды
Ленточный фундамент, сделанный с бетонных блоков или камня, должен сохнуть не больше месяца, хотя сроки высыхания зависят от конкретных климатических условий.
- Монолитный фундамент засыхает длительное время, ведь тут существует несколько горизонтальных слоев. Поэтому, средний срок засыхания составляет полтора-два месяца.
- Блочная сборная конструкция, учитывая сложность возведения, также сохнет примерно месяц.
- Свайно-винтовой фундамент не требует ожидания, ведь тут используются готовые фабричные конструкции, на которых уже устанавливается ростверк или несущие стены;
- Свайно-ростверковые основания сохнут несколько недель, ведь ростверк открытый сразу с каждой стороны, поэтому тут предусмотрен отличный уровень проветривания.
Этапы готовности состава

Если застройщик задается вопросом, сколько времени нужно ждать, пока бетон полностью затвердеет, то им придется разочароваться. Внешние факторы на скорость затвердевания влияют мало, ведь это химическая экзотермическая реакция.
Причем она начинается уже в момент замешивания раствора, ведь смесь резко нагревается. Но, как правило, есть четкие временные рамки, пока бетон набирает свою прочность, а именно:
- Первичная заливка в формы. Бетон за первые сутки набирает 30% прочности;
- Трое суток после заливки. Осуществляется набор прочности на половину;
- Через неделю его прочность может достичь около 70%;
- За три-четыре недели набор прочности достигает практически 100%.
Когда планируется фундамент под жилищное или административное здание, тогда нужно учитывать ряд моментов. Например, марку используемого цемента, дату его расфасовки или производства, условий хранения, а также сколько нужно ингредиентов для раствора и в каких пропорциях его смешивать. Также многое зависит от типа выбранного основания и специфики конкретной почвы.
Как правило, закладывать фундамент нужно ниже граничной глубины промерзания почвы, тогда он будет защищен от вспучивания. Если определяться с разновидностями несущих конструкций, то практически везде используются одинаковые строительные материалы: песок, цемент, гравий (щебень) и арматура.
При выборе конструкции нужно ориентироваться на тип почвы, сложность и массу будущей конструкции, глубину расположения грунтовых вод, возможные горизонтальные и вертикальные нагрузки. Бетон заливать нужно при температуре окружающей среды от +5 градусов, если температура ниже, тогда используются электропрогревы, ведь тогда достичь оптимальной скорости набора прочности не получится.
Как можно повлиять на срок набора прочности цемента
Как правило, искусственное влияние на скорость затвердевания цементного раствора не практикуют, ведь это, фактически, влияние на скорость протекания химических реакций. Понятно, что общепринятые сроки затвердевания цемента предусматривают выполнение ряда правил и условий.
Среди них следующие: предел температур до 20 градусов тепла, влажность в пределах 60%, атмосферное давление и защита от прямого солнечного прогрева.
Поэтому, на первых этапах схватывания бетона поверхность нужно регулярно увлажнять, защищать от прямых солнечных лучей, ему нужен специальный уход.
Как ускорить процесс высыхания раствора?

- Покрыть поверхность строительной полиэтиленовой пленкой или увлажняемой тканью. Под пленкой создается постоянный температурный режим и высокая влажность, поэтому реакции протекают быстрее без потерь воды.
- Также используют слой опилок и соломы. Такая конструкция также постоянно увлажняется, особенно важно это делать в первую неделю после заливки конструкции.
- В бетон добавляются специальные минеральные добавки. Это катализаторы химических процессов, которые используются как искусственный баланс между состоянием воды внутри раствора и внешней средой.
- Использование правильной марки цемента.
- Контролировать количество воды в растворе. Практикуют это частные застройщики, которым нужно возвести здание в кратчайшие сроки. Снижение количества воды ведет за собой увеличение скорости застывания бетона, но марочная прочность при этом снижается.

Возникают ситуации, когда условия реального строительства не соответствуют общепринятым номенклатурным. Например, далеко не везде можно получить момент стабильных погодных условий или фиксированную температуру воздуха. При возникновении таких ситуаций можно использовать ряд мер, направленных на ускорение процесса затвердевания бетона:
- Если бетонирование проводится при низких температурных условиях, тогда можно использовать различные методы подогрева заливаемого в опалубку раствора. Тут активно используются методы создания искусственного термоса, электропрогрев, прогрев паром и другие методы.
- Использование выделяемого в процессе гидратации тепла на нагрев поверхности. Для таких целей отлично подходит плотная полиэтиленовая пленка.
- Использование бессолевых и солевых веществ, которые ускоряют процесс схватывания цемента. Также есть минеральные добавки, которые имеют абсолютно противоположный эффект и используются часто в жарком климате. Но сколько и каких веществ нужно, рассчитать не так просто, ведь тогда раствор может иметь совсем иные показатели набора прочности.
- Поверхностно-активные вещества (ПАР) замедляют процесс гидратации, но подбирать и использовать их нужно под наблюдением специалистов в этой области.
Сколько должен отстояться ленточный фундамент: особенности, возведение и советы

В основе каждого сооружения или здания лежит фундамент. На него ложится вся нагрузка объекта, а затем передаётся грунту. Степень прочности основания определяет прочность всего сооружения. Наиболее часто используют ленточный фундамент. Однако после его сооружения перед многими неискушенными в строительстве людьми встаёт закономерный вопрос: «Сколько должен отстояться ленточный фундамент, прежде чем станет возможно на его основе выкладывать стены?» С этим вопросом следует разобраться досконально, ибо здесь нельзя ошибиться.
Особенности ленточного фундамента
Закладка основания — весьма трудоёмкий этап строительных работ. Ленточный фундамент прокладывается под каждой наружной стеной здания в виде сплошной ленты, а также под несущими межкомнатными стенами и представляет собой в соответствии с глубиной закладки высокий или не очень высокий полустенок. Ленточный вариант является наиболее популярным среди прочих разновидностей фундамента.
В зависимости от способа возведения и используемых при этом материалов ленточный фундамент бывает сборным и монолитным:
- Монолитный фундамент возводят непосредственно на площадке строительства здания, и бывает он двух видов в зависимости от предполагаемой тяжести строения — мелкозаглублённый и заглублённый. Мелкозаглублённый ленточный монолитный фундамент используется при строительстве легковесных зданий на глинистых грунтах. Заглублённый же монолитный фундамент сооружают в случае возведения тяжёлых строений и зданий, в которых предусмотрен цокольный этаж, подземный гараж либо другие подвальные помещения на нестабильных почвах.
- Сборный ленточный фундамент составляется из блоков на основе железобетона, которые изготавливаются на заводе, подвозятся на специальной технике к месту строительства и с помощью крана устанавливаются на стройплощадке в траншеи. По прочности сборный фундамент этого вида уступает монолитному.
Фундамент сооружён. Возводим стены?
Скорее всего, те, кто взялся за строительство дома, знают либо слышали, что сразу после закладки основания следует выдержать паузу, прежде чем продолжать строительство. Но не всем понятно, для чего нужно отстаивать ленточный фундамент.
Согласно строительным нормативам, любой вид фундамента, прежде чем на его основе продолжат возведение здания, должен отстояться (за исключением свайно-винтового). Это необходимо, для того чтобы бетон полностью просох, чтобы конструкция в дальнейшем не просела, не дала трещину, например, в стене. Одним словом, не деформировалась.
Отчего это может произойти? Причины у разного рода дефектов весьма разнообразные:
- неверная глубина траншеи для закладки фундамента;
- низкое качество приготовляемой смеси бетона;
- высокая влажность грунта, где закладывали основание;
- сезон года и температурный режим воздуха при закладке фундамента и другие причины.
Решено: фундаменту необходимо отстояться
Итак, возведённый фундамент решено отстоять, дабы избежать неприятностей, при возможной последующей деформации здания. Но вновь во весь рост встаёт вопрос о сроках, строительный сезон у нас в России недолог. Так сколько нужно отстаиваться ленточному фундаменту?
И здесь обнаруживается множество мнений, причём самых разнообразных, иногда противоречащих друг другу. Давайте разберёмся.
- Традиционно считается, что сооруженному основанию необходимо стоять не менее года, дабы бетон приобрёл необходимую прочность. Хотя известно, что процесс упрочения бетона длится десятилетия.
- Есть мнение, что вполне допустимо продолжать строительство через неделю после сооружения основания, что этого времени достаточно для полного отвердения бетона. Однако хочется остеречь сторонников данной концепции в строительстве, так как в условиях нашего непростого климата нельзя не учитывать сезонных колебаний почвы, что может привести к проседанию конструкции после зимы и множественным трещинам, как на самом фундаменте, так и на стенах. Разумеется, при таком развитии событий работу весной придётся начинать с нулевого цикла.
- Существует у некоторых строителей и такое мнение, что на «хорошем грунте» для отстойки конструкции основания достаточно и 3-5 месяцев. Думается, что во избежание риска всё-таки имеет смысл сделать предварительные геологические исследования.
- Другие строительные специалисты предлагают делать закладку основания накануне зимы, которая, по их предположениям, обеспечит бетону полную проверку на прочность при помощи мороза, снежных осадков и сезонного движения почвы. Возможно, это неплохая идея, но тогда весной фундамент следует армировать, а затем возводить стены.
Мнений множество, но только вам самим решать, какое из них оптимально и предпочтительно в вашем случае.
Несколько общих советов
Чтобы определиться, сколько должен отстаиваться ленточный фундамент в вашем конкретном случае нелишне ознакомиться с некоторыми рекомендациями, которые помогут лучше ориентироваться в этом вопросе. Уже на этапе подготовительных работ и закладки основания будущего здания следует точно следовать нормативным рекомендациям. Например, прежде чем делать заливку, проследите, чтобы тщательно была утрамбована песчаная подушка, а сама работа по возведению конструкции осуществлять в несколько этапов, это повысит качество фундамента и снизит вероятность его деформации.
Если возводится здание в 2—3 этажа, то по нормативу время полного отвердения бетона составляет 46 суток. Для полной уверенности, при проведении работ в осенне-зимний период или в связи с не вполне удовлетворительным качеством бетона или марки цемента, длительность отвердения можно продлить до 60 суток.
Когда возведён первый этаж, работы приостанавливают на 7—10 дней, дав возможность фундаменту адаптироваться к нагрузке. При внезапном появлении трещин ситуацию на данном этапе гораздо проще исправить, предотвратив и её последствия, нежели после полного окончания работ.
Часто можно видеть, как фундамент закладывают ещё по осени, руководствуясь мыслью, что по окончании зимних морозов, таяния снега и схода талых вод точно будет установлено, насколько качественно он был заложен. Конечно, это резонно. Но есть здесь и свои возражения: во-первых, эта методика требует значительного временного промежутка; во-вторых, осенние непогоды и весеннее таяние снега могут излишне пропитать водой ленточный фундамент, а это нежелательно.
Поэтому при использовании данной строительной методики осенью вдоль фундамента по кругу, как с внешней стороны, так и с внутренней прокапывают водоотводную траншею для дождевой и талой воды. Причём копать надо на некотором отдалении от основания фундамента, дабы защитить не только его, но и прилегающий грунт. Это позволит не допустить движение почвы под фундаментом и его деформацию.
Какие просчёты допускают чаще всего при закладке ленточного фундамента
Просчёты, допущенные при строительстве ленточного фундамента, приводят к плохому качеству строения. А поэтому стараемся не допустить следующего:
- неполного учёта качеств грунта: степени его пучности и просадки, близости грунтовых вод к поверхности и глубины промерзания почвы зимой, это приведёт к растрескиванию фундамента;
- использования материалов невысокого качества в целях экономии;
- нарушения технологии изготовления бетонной смеси;
- применения в работе не качественных фундаментных блоков;
- использования арматуры недостаточной толщины при изготовлении фундаментного каркаса;
- некачественного проведения работ, к примеру:
- вследствие неверного выноса оси углы не соответствуют величине 90 градусов, это часто приводит к перекашиванию всей конструкции;
- траншеи вырыты не на должную глубину;
- не выдержана толщина подушки в траншее;
- не соблюдена целостность гидроизоляционного материала под бетоном, а это ведёт к промоканию грунта и ухудшению его устойчивости;
- несоблюдение технологических моментов при проведении работ в осенне-зимний период: во время застывания бетона не соблюдался оптимальный температурный режим, это снизило его прочность;
- не выдержана продолжительность набора проектируемой мощности бетона, рано снята опалубковая конструкция;
- в ходе обратной засыпки нарушена целостность гидроизоляционного материала, эти работы следует выполнять особенно аккуратно, сохраняя ненарушенным гидроизоляционный материал.
Все вышеперечисленные ошибки снижают качество и прочность возведённого фундамента, а, следовательно, снижают и долговечность строения.
2020 Стоимость ремонта фундамента
|
Фонд JAMS — содействие и инновации в разрешении споров во всем мире
Фонд JAMS
Некоммерческая организация, основанная JAMS с целью оказания длительного и существенного влияния на разрешение споров во всем мире.
Наша миссия
JAMS, крупнейший частный поставщик услуг по альтернативному разрешению споров во всем мире, учредил некоммерческий фонд JAMS Foundation для оказания финансовой помощи инициативам по разрешению конфликтов на национальном и международном уровнях, а также для обмена своим опытом и знаниями в области разрешения споров в интересах общества. общественный интерес.Фонд JAMS является крупнейшим и наиболее давним частным спонсором инициатив по предотвращению конфликтов и разрешению споров во всем мире.
Финансируемый полностью за счет взносов JAMS, нейтральных сторон JAMS и сотрудников , миссия Фонда — поощрять использование альтернативного разрешения споров (ADR) , поддерживать обучение на всех уровнях совместным процессам разрешения разногласий, продвигать инновации в конфликтах разрешение и продвижение урегулирования конфликтов во всем мире.
На сегодняшний день фонд JAMS внес более 10 миллионов долларов на поддержку инициатив по предотвращению конфликтов и разрешению споров в США и во всем мире.
Последние новости
Свяжитесь с нами
Свяжитесь с нами напрямую , чтобы узнать больше о том, как JAMS Foundation работает для содействия разрешению споров во всем мире. Дополнительную информацию о Фонде JAMS, включая выданные гранты и награды, можно найти на странице Новости и пресс-релизы. Страница .
Международная программа стипендий ADR
Программа стипендий Weinstein JAMS предоставляет специалистам по АРС со всего мира возможность изучить практику разрешения споров в США, помогая им в их усилиях по расширению использования АРС в их странах и за ее пределами.
Узнайте больше и примените ›
Гранты на посредничество сообщества
В партнерстве с Национальной ассоциацией посредничества в сообществах (NAFCM) фонд JAMS спонсирует Программу мини-грантов по посредничеству в сообществах .Каждый год Программа предоставляет гранты на срок до двух лет центрам медиации, работающим над разработкой программ в определенных предметных областях.
Узнайте больше и примените ›
Гранты на разрешение конфликтов для студентов и молодежных инициатив
Фонд JAMS / Инициатива Ассоциации по разрешению конфликтов (ACR) для студентов и молодежи предоставляет гранты на программы предотвращения конфликтов и разрешения споров для учащихся средних классов и взрослых, работающих с молодежью.
Узнайте больше и примените ›
Обучение и тренинги по разрешению споров
В ответ на социальные волнения и насилие между полицией и членами сообщества по всей стране, Фонд с гордостью поддерживает усилия по предоставлению специализированных тренингов по посредничеству для сотрудников правоохранительных органов и по облегчению жизненно важного взаимодействия между государственными органами и заинтересованными сторонами сообщества.
Подробнее о наших основных инициативах ›
Премия Уоррена Найта
Премия Уоррена Найта за выдающиеся заслуги. отмечает работу выдающихся людей и организаций в продвижении и продвижении совместных форм разрешения споров.Награда, названная в честь основателя JAMS, отмечает приверженность получателей предотвращению / разрешению конфликтов в сообществах, которым они служат.
Подробнее о получателях награды ›
.
