Получение разрешения на индивидуальное строительство: Разрешение на строительство дома. Уведомление о строительстве индивидуального жилого дома

Опубликовано в Строительство
/
5 Авг 2020

Содержание

Получение разрешения на строительство ИЖС

Разрешение на строительство нужно не всегда. Пакет документов состоит всего из трех пунктов. Кроме т

Первым этапом в процессе строительства загородного дома является получение разрешения на строительство. Правовой базой в этом вопросе, главным образом, является статья 51 Градостроительного кодекса: «Разрешение на строительство представляет собой документ, подтверждающий соответствие проектной документации требованиям градостроительного плана земельного участка или проекту планировки территории и проекту межевания территории (в случае строительства, реконструкции линейных объектов) и дающий застройщику право осуществлять строительство, реконструкцию объектов капитального строительства».

Нужно ли разрешение на строительство индивидуального жилого дома
Во-первых, необходимо обратить внимание на вид разрешенного использования земельного участка, на котором планируется строительство дома.

Если земельный участок предоставлялся для ведения садоводства или дачного хозяйства, то получение разрешения на строительство дома не требуется. Если участок был предоставлен для индивидуального жилищного строительства, то по общим правилам получение разрешения на строительство требуется. Для получения разрешения на строительство загородного дома необходимо обратиться в администрацию муниципального района (или иного муниципального образования), к которому относится участок.

К указанному заявлению нужно приложить следующие документы:

  1. Правоустанавливающие документы на земельный участок;
  2. Градостроительный план земельного участка;
  3. Схема планировочной организации земельного участка — СПОЗУ с обозначением места размещения объекта индивидуального жилищного строительства;
  4. Описание внешнего облика объекта индивидуального жилищного строительства в случае, если строительство или реконструкция объекта индивидуального жилищного строительства планируется в границах территории исторического поселения федерального или регионального значения, за исключением случая, предусмотренного частью 10. 2 настоящей статьи. Описание внешнего облика объекта индивидуального жилищного строительства включает в себя его описание в текстовой форме и графическое описание. Описание внешнего облика объекта индивидуального жилищного строительства в текстовой форме включает в себя указание на параметры объекта индивидуального жилищного строительства, цветовое решение его внешнего облика, планируемые к использованию строительные материалы, определяющие внешний облик такого объекта, а также описание иных характеристик такого объекта, требования к которым установлены градостроительным регламентом в качестве требований к архитектурным решениям объекта капитального строительства. Графическое описание представляет собой изображение внешнего облика объекта индивидуального жилищного строительства, включая его фасады и конфигурацию объекта.

В государственной экспертизе проекта ИЖС нет необходимости, если в доме будет проживать одна семья, общая площадь не будет превышать 1500 кв.м., а высота три этажа (т.е. одноэтажные, двухэтажные и трехэтажные дома). При этом должностные лица не вправе требовать иные документы для получения разрешения на строительство. Непосредственно составляет проект разрешения подразделение (комитет, управление и т.д.) администрации муниципального образования по градостроительству и архитектуре.

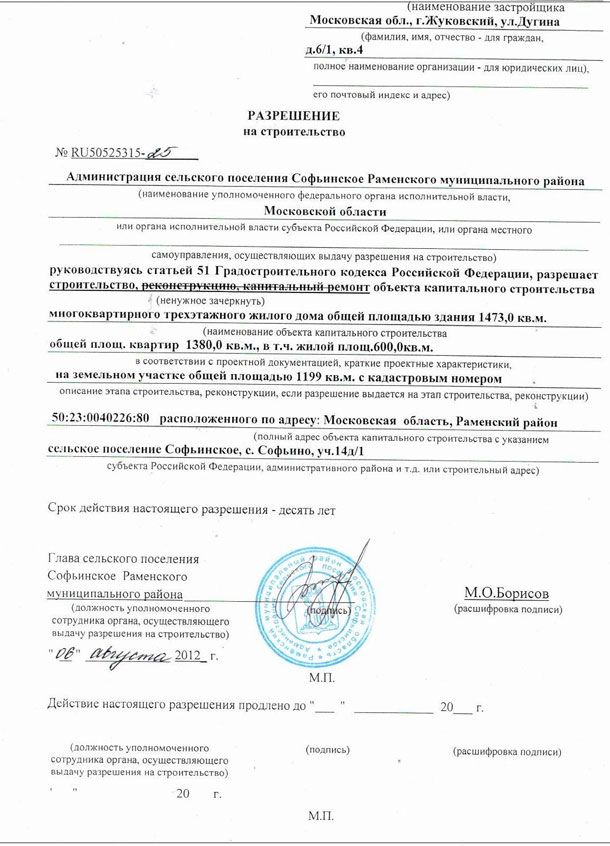

Ознакомьтесь с готовыми решениями от House Expert: индивидуальное проектирование домов.

Получение разрешения на строительство индивидуального жилого дома (ИЖС)

При размышлениях о получении разрешения на строительство индивидуального жилого дома, два основных вопроса для большинства людей — это:

— Что нам дает разрешение на строительство?

— Что необходимо сделать, для получения этого разрешения?

Разрешение на строительство индивидуального жилого дома дает законное право возводить на земельном участке этот дом, позволят не беспокоиться о штрафах за незаконное строительство, отступах от границ  своего и соседнего участка, возможных в будущем спорах с соседями о том кто и где построил…. И разумеется, в будущем это дает возможность:

  • Получить свидетельство о собственности на построенный жилой дом;
  • Присвоить дому почтовый адрес;
  • Прописаться в нем.

С 1 сентября 2016 года разрешение на строительство также стало обязательным документом для регистрации права собственности на уже построенный жилой дом.

Если же разрешение на строительство не получать, то для того, чтобы признать право собственности на жилой дом весьма вероятно потребуется судебный процесс. А он займет не только время, но и немалые деньги. А если с домом «не делать ничего», то он – без разрешения- автоматически приобретает статус самовольной постройки, а современная практика к ним весьма строга, в неблагоприятном случае могут даже попросить снести (с подробностями можно ознакомиться здесь >>>).

И, наконец, еще несколько доводов, почему с разрешением на строительство жизнь становится удобнее:

  1. Оно выдается на 10 лет, а значит жесткими сроками строительства Вы не связаны, ограничения по дачной амнистии тоже Вас теперь не беспокоят.
  2. Разрешение на строительство дает возможность «обналичить» материнский капитал.
  3. Если под строительство Вы планируете взять кредит, в 90% случаев банк потребует среди прочих документов и разрешение на строительство, а без него в кредите может и отказать.

А если участок имеет вид разрешенного использования «ЛПХ» или «дачное строительство», разрешение на строительство Вам потребуется для получения тех.условий (например на газ).

Что предлагаем мы

Мы предлагаем Вам получить разрешение на строительство жилого дома быстро и с гарантией. Также дополнительно мы проведем анализ пригодности земельного участка для строительства дома – с точки зрения красных линий, санитарно-защитных зон и градостроительного зонирования населенного пункта. Вам не понадобится вникать в тонкости процесса или стоять в очередях.

Как это будет выглядеть. Пример из практики.

Краткая справка о Заказчике:

Заказчик — частное физическое лицо. Имеет в собственности земельный участок, расположенный на территории города с видом разрешенного использования – для ИЖС.

Описание ситуации:

Существенное условие в рамках данной категории дел, за исключением, конечно, наличия права собственности (аренды) на земельный участок с видом разрешенного использования ИЖС либо ЛПХ, — отсутствие красных линий (линий ограничений застройки) проходящих через земельный участок. Также необходимо уточнить — не попадает ли земельный участок в границы территории зарезервированной для государственных или муниципальных нужд.

Процесс получения разрешения на строительство индивидуального жилого дома

Первоначальная задача – получить градостроительный план земельного участка.

Документы для получения градостроительного плана

  1. Свидетельство о регистрации права собственности на земельный участок, договор аренды земельного участка или другие документы о наличии прав на землю.
  2. Кадастровая выписка на земельный участок (КВ1-КВ6), которая заказывается в кадастровой палате.
  3. Ситуационный план земельного участка с привязкой к территории населенного пункта.
  4.  Внимание: данный пункт требуется не во всех муниципальных образованиях и населенных пунктах!  Топографическая съемка с нанесением границ земельного участка. На топосъемке фиксируются все объекты земельного участка, в том числе строения, надземные и подземные коммуникации и т.д. Также съемке подлежат особенности рельефа данной местности.
  5. Копия паспорта заявителя.

(!)Важное уточнение №1 : топосъемка в обязательном порядке должна быть согласована с контролирующими органами (облгаз, Водоканал, МРСК и т.д.) на предмет отсутствия либо попадания в границы участка инженерных сетей, а также отражена на «планшетах» (топографической подоснове) города путем предоставления ее в соответствующий отдел Администрации города.

Со всеми вышеуказанными документами необходимо обратиться в местный орган самоуправления, то в администрацию населенного пункта или отдел Градостроительного развития и архитектуры администрации города с заявлением о выдаче градостроительного плана и чертежа градостроительного плана земельного участка.

(!)Важное уточнение № 2: срок подготовки градостроительного плана составляет порядка 30 дней, изготавливается он бесплатно.

Получив градостроительный план, в проектной организации заказывается схема планировочной организации земельного участка с обозначением места размещения объекта. Фактически эта схема представляет собой лист формата А3 с указанием границ участка, посадку здания на участке, организацию подъездных путей, элементы благоустройства участка выполненные на топографической съемке.

Далее, прилагая градостроительный план, схему планировочной организации земельного участка и копию правоустанавливающего документа вновь обращаемся в отдел Градостроительного развития и архитектуры Администрации города с заявлением о выдаче разрешения на строительство жилого дома.

(!)Важное уточнение № 3: установленный срок подготовки разрешения – 10 дней, однако процедура его согласования и подписания в отделах Администрации как правило растягивается на месяц.

Таким образом, следует реально расценивать свои силы (готовы ли Вы тратить свое время на хождение по всем перечисленным инстанциям), а также время получения документов. Наш опыт позволяет говорить о том, что в среднем процедура получения разрешения на строительство индивидуального жилого дома занимает порядка 2-3 месяцев.

Если Вы также планируете строительство собственного дома, или это строительство уже идёт, воспользуйтесь нашим предложением по получению разрешения на строительство индивидуального жилого дома. Задайте свой вопрос или уточнения прямо сейчас по телефону

или по адресу электронной почты: [email protected]

Читайте также

Казанцам больше не требуется получение разрешения на строительство индивидуального жилого дома — Новости

С 4 августа казанцам не требуется выдача разрешения для строительства (реконструкции) объектов индивидуального жилищного строительства.
Этими же изменениями в Градостроительный кодекс Российской Федерации введено понятие объекта индивидуального жилищного строительства, которое ранее существовало в Жилищном кодексе РФ, Постановлении правительства РФ от 28.01.2006 №47, санитарных правилах (СП) и строительных нормах и правилах (СНиП). Согласно данному определению объект индивидуального жилищного строительства — отдельно стоящее здание с количеством надземных этажей не более чем три, высотой не более двадцати метров, которое состоит из комнат и помещений вспомогательного использования, предназначенных для удовлетворения гражданами бытовых и иных нужд, связанных с их проживанием в таком здании, и не предназначено для раздела на самостоятельные объекты недвижимости. Несмотря на отмену разрешения на строительство индивидуального жилого дома законодателем введена процедура уведомления о планируемом строительстве (реконструкции), а по его завершении — процедура об окончании строительства (реконструкции) объекта индивидуального жилищного строительства. Для этого застройщику необходимо подать в уполномоченный на выдачу разрешений орган местного самоуправления уведомление о планируемых строительстве или реконструкции объекта. Форма уведомлений утверждается федеральным органом исполнительной власти. Перечень документов, прилагаемых к уведомлению, утверждён Градостроительным кодексом РФ.
По завершении строительства застройщику не позднее одного месяца со дня окончания строительства необходимо подать уведомление об окончании строительства в уполномоченный орган местного самоуправления. Он проводит проверку соответствия параметров построенных или реконструированных объектов индивидуального жилищного строительства, установленным правилами землепользования и застройки, документацией по планировке территории и обязательным требованиям к параметрам объектов капитального строительства, установленным законодательством; проверяет соответствие внешнего облика описанию, указанном в уведомлении о планируемом строительстве; соответствие вида разрешенного использования объекта индивидуального жилищного строительства виду разрешенного использования, указанному в уведомлении; проверяет допустимость размещения объекта индивидуального жилищного строительства в соответствии с ограничениями, установленными законодательством Российской Федерации; направляет застройщику уведомление о соответствии (несоответствии) объекта индивидуального жилищного строительства требованиям законодательства о градостроительной деятельности.
Копия уведомления о несоответствии направляется в орган регистрации прав.
До 1 марта 2019 года правообладатель земельного участка, предназначенного для индивидуального жилищного строительства на котором до 4 августа 2018 года начато строительство или реконструкция жилого дома вправе направить в уполномоченный орган местного самоуправления уведомление о планируемых строительстве или реконструкции на соответствующем земельном участке. В данном случае получение разрешения на строительство и на ввод объекта в эксплуатацию не требуется. Допускается осуществление государственного кадастрового учета и (или) государственной регистрации прав на жилые строения, жилые дома без направления уведомлений о планируемых строительстве или реконструкции указанных объектов и уведомлений об окончании строительства или реконструкции указанных объектов.
Органом, уполномоченным на выдачу разрешения на строительство, выявлению фактов самовольного строительства, реконструкции и эксплуатации объектов капитального строительства, производимых с нарушениями законодательства, в Казани является Управление градостроительных разрешений, расположенное по адресу ул.Груздева,4, телефон: (843) 236-10-01, e-mail: [email protected].

С 4 августа для ИЖС не требуется разрешение на строительство и разрешение на ввод

Индивидуальное жилищное строительство получило новый уведомительный порядок.



Фото: www.stroyfora.ru



С 04.08.2018 вступил в силу Федеральный закон от 03.08.2018 №340-ФЗ «О внесении изменений в Градостроительный кодекс Российской Федерации и отдельные законодательные акты Российской Федерации», которым, в частности, введены нормы, освобождающие застройщиков объектов индивидуального жилищного строительства или садовых домов от обязанности получать разрешение на строительство.

Градостроительным кодексом дано новое определение объекта ИЖС. К таким объектам относятся отдельно стоящие здания, соответствующие в совокупности следующим параметрам:

• с количеством надземных этажей не более чем три;

• высотой не более 20 метров;

• состоящие из комнат и помещений вспомогательного использования, предназначенных для удовлетворения гражданами бытовых и иных нужд, связанных с их проживанием в таком здании;

• не предназначенные для раздела на самостоятельные объекты недвижимости.

В дальнейшем под понятиями «объект индивидуального жилищного строительства», «жилой дом» и «индивидуальный жилой дом», применяемыми в нормативных правовых актах Российской Федерации, понимается объект индивидуального жилищного строительства в соответствии с определением, данным в Градостроительном кодексе РФ.



Фото: www.domkrym.com



Законом в Градкодекс РФ введена статья 51.1, которая вводит новый институт — «уведомления о планируемых строительстве или реконструкции объекта индивидуального жилищного строительства или садового дома». Указанное уведомление застройщик подает в орган, уполномоченный на выдачу разрешения на строительство. Данный документ может быть подан:

• на бумажном носителе при обращении в соответствующий орган;

• направлен почтовым отправлением с уведомлением о вручении;

• через единый портал государственных и муниципальных услуг.

Форма уведомления утверждается Минстроем России. Проект соответствующего проекта приказа ведомства «Об утверждении форм уведомлений, необходимых для строительства или реконструкции объекта индивидуального жилищного строительства или садового дома» уже разработан и размещен на сайте оценки регулирующего воздействия.





В уведомлении застройщик должен указать следующие сведения:

• ФИО, местожительство, реквизиты документа, удостоверяющего личность (для физических лиц).

• наименование и местонахождения застройщика, ИНН, ОГРН (для юридических лиц).

• кадастровый номер земельного участка (при наличии), адрес или описание местоположения земельного участка.

• сведения о планируемых параметрах объекта индивидуального жилищного строительства.

• сведения о праве застройщика на земельный участок.

Кроме того, застройщик должен продекларировать, что в дальнейшем объект индивидуального жилищного строительства не будет разделен на самостоятельные объекты недвижимости. Данная норма предупреждает о недопустимости использования для строительства многоквартирных жилых домов земельных участков, предназначенных для индивидуального жилищного строительства.

К уведомлению необходимо приложить следующие документы:

1) правоустанавливающие документы на земельный участок в случае, если права на него не зарегистрированы в Едином государственном реестре недвижимости;

2) документ, подтверждающий полномочия представителя застройщика, в случае, если уведомление о планируемом строительстве направлено представителем застройщика;

3) заверенный перевод на русский язык документов о государственной регистрации юридического лица в соответствии с законодательством иностранного государства в случае, если застройщиком является иностранное юридическое лицо;

4) описание внешнего облика объекта индивидуального жилищного строительства или садового дома.

В случае, если застройщик представил неполный комплект документов или указал не все необходимые сведения в уведомлении, уполномоченный орган возвращает застройщику документы и оставляет такое уведомление без рассмотрения.



Фото: www.sevizm.mos.ru.



По результатам рассмотрения представленных застройщиком документов, уполномоченный орган направляет в адрес застройщика уведомление о соответствии указанных в уведомлении о планируемом строительстве параметров объекта и допустимости его размещения, либо о несоответствии таких параметров. Срок рассмотрения уведомления составляет 7 рабочих дней.

Ненаправление в установленный законом срок «уведомления о несоответствии» считается согласованием соответствующим органом строительства объекта. Уведомление органа о соответствии (либо ненаправление уведомления о несоответствии) дает право застройщику осуществлять строительство объекта ИЖС в соответствии с параметрами, указанными в направленном им уведомлении, в течение 10 лет.

В срок не позднее месяца со дня окончания строительства объекта ИЖС застройщик подает в уполномоченный орган уведомление об окончании строительства такого объекта. Указанное уведомление может быть подано любым из способов, предназначенных для подачи уведомления о планируемом строительстве. Сведения, которые содержит уведомление об окончании строительства, практически совпадают со сведениями уведомления о планируемом строительстве. Добавляется только информация об оплате государственной пошлины за осуществление государственной регистрации прав. К уведомлению об окончании строительства прилагается технический план объекта.



Фото: www.static2.sakh.com



Если земельный участок, на котором построен объект ИЖС, принадлежит двум и более гражданам на праве общей долевой собственности или на праве аренды с несколькими лицами на стороне арендатора, то к уведомлению прилагается заключенное между правообладателями земельного участка соглашение об определении их долей в праве общей долевой собственности на построенный объект.

Закон детально расписывает переходные положения для случаев, если до 4 августа 2018 года подано заявление о выдаче разрешение на строительство объекта индивидуального жилищного строительства, либо если строительство начато до 4 августа 2018 года. Например, определено, что объект ИЖС, разрешение на строительство которого получено до 4 августа 2018 года, может превышать параметры, указанные в новом определении ИЖС, если такие параметры указаны в разрешении на строительство.

Редакция благодарит компанию HONKA за разрешение использовать принадлежащее ей фото











Другие публикации по теме:

Определен порядок внесения изменений в разрешение на строительство при корректировке параметров объекта

Актуальные вопросы строительства многоквартирных домов на землях, предназначенных для ИЖС

Росреестр: «дачная амнистия» завершится 1 марта 2018 года

О возможности осуществления строительства одного площадного объекта на нескольких земельных участках и нескольких площадных объектов на одном земельном участке

Обманутые алтайские дольщики смогут бесплатно получить земельные участки для ИЖС

Эксперт Валерий Казейкин: Из-за летних поправок в 214-ФЗ многие застройщики переходят в сегмент малоэтажки и ИЖС

Получение разрешения на строительство дома

Чтобы строить дом необходимо получить разрешение на строительство. Получается оно в местной администрации. Нормативный срок подготовки разрешения на строительство составляет 10 календарных дней, но часто чиновниками эти сроки нарушаются, получение затягивается. Очень удобно подавать заявление для получения разрешения на строительство через многофункциональные центры (МФЦ).
Процесс получения разрешения на строительство регулируется Градостроительным кодексом РФ, Статья 51. Разрешение на строительство. В этой статье указано, что конкретно могут требовать от застройщика при принятии заявления. А именно:

«В целях строительства, реконструкции объекта индивидуального жилищного строительства застройщик направляет заявление о выдаче разрешения на строительство в уполномоченные на выдачу разрешений на строительство в соответствии с частями 4 — 6 настоящей статьи федеральный орган исполнительной власти, орган исполнительной власти субъекта Российской Федерации или орган местного самоуправления непосредственно либо через многофункциональный центр. Для принятия решения о выдаче разрешения на строительство необходимы следующие документы:
1) правоустанавливающие документы на земельный участок;
2) градостроительный план земельного участка;
3) схема планировочной организации земельного участка с обозначением места размещения объекта индивидуального жилищного строительства.»

«Не допускается требовать иные документы для получения разрешения на строительство, за исключением указанных в частях 7 и 9 настоящей статьи документов. Документы, предусмотренные частями 7 и 9 настоящей статьи, могут быть направлены в электронной форме.»


Правоустанавливающие документы на земельный участок
Правоустанавливающие документы на земельный участок — это как правило свидетельство о государственной регистрации права, так называемая Зеленка. Этот документ Вы получаете в росреестре при регистрации сделки купли-продажи участка. Так же Вам нужно сделать кадастровый паспорт (выписку) на участок, в случае его отсутствия.

Градостроительный план земельного участка
Этот документ так же можно получить через МФЦ, причем совершенно бесплатно. Для этого Вы пишите заявление, к заявлению прикладываете Зеленку и кадастровый паспорт. Никаких других документов требовать от Вас не имеют права, иногда пытаются заполучить от Вас топосъемку, хотя администрация должна делать это за бюджетные деньги. Нормативный срок подготовки ГПЗУ составляет 30 календарных дней. В этот документе буду описаны требования к будущим постройкам на Вашем участке: описание места допустимого размещения объектов жилого назначения, чертеж градостроительного плана и линий, параметры разрешенного строительства (предельное количество этажей, максимальный процент застройки), отступы от соседей и красной линии, требования к вспомогательным хозяйственным постройкам, забору и т.д. Рекомендую покупать участок с уже полученным ГПЗУ, так как часто всплывают ограничения на использование участка для строительства (охранная зона, аэропорт, красные линии, сервитуты и др.)

Схема планировочной организации земельного участка с обозначением места размещения объекта индивидуального жилищного строительства
Этот документы можно выполнить самому, хотя часто чиновники настаивают чтобы эту схему Вы выполнили в организации, указанной ими. Для начала стоит поискать, установлена ли форма в Вашем регионе для СПОЗУ, как правила она состоит из двух частей — графической и текстовой. Для подготовки графической части отсканируйте из ГПЗУ графическую часть с местом разрешенного размещения ИЖС, далее сами ручкой нарисуйте квадрат застройки в этой зоне, укажите его размер и отступы от границ участка.
В текстовой части укажите:
1.Характеристика земельного участка, предоставленного для размещения объекта индивидуального жилищного строительства. Некоторые данные возьмите из ГПЗУ, другие сами напишите: площадь участка, площадь застройки, процент застроенности земельного участка, коэффициент плотности застройки
2. Технико-экономические показатели планируемого к строительству объекта с экспликацией помещений: общая площадь здания, строительный объём, этажность, количество жилых комнат.
Экспликация помещений: распишите из чего состоит Ваш будущий дом в следующей таблице: наименование помещения, площадь, этаж.
3. Описание конструктивно-объёмного и архитектурно-планировочного решения: кратко опишите из чего будут сделаны стены, крыша, вид отделочных материалов.

Далее пронумеруй и прошнуруйте полученную схему, поставьте свою подпись и дату. Мне удалось получить разрешение на строительство совершенно бесплатно, у Вас то же получится. В комментариях отвечу на Ваши вопросы.

Администрация Новгородского муниципального района | Для осуществления строительства или реконструкции индивидуального жилого дома, разрешение на строительство не требуется

В соответствии с изменениями в Градостроительный кодекс РФ, вступившими в силу 04 августа 2018 года, для осуществления строительства или реконструкции индивидуального жилого дома, разрешение на строительство не требуется.

Однако, в соответствии со ст. 51.1 Градостроительного кодекса РФ, в целях строительства или реконструкции объекта индивидуального жилищного строительства или садового дома на территории Новгородского муниципального района, застройщик подает в Администрацию Новгородского муниципального района или МФЦ уведомление о планируемых строительстве или реконструкции объекта индивидуального жилищного строительства или садового дома. К уведомлению прикладываются следующие документы:

1) правоустанавливающие документы на земельный участок в случае, если права на него не зарегистрированы в Едином государственном реестре недвижимости;

2) документ, подтверждающий полномочия представителя застройщика, в случае, если уведомление о планируемом строительстве направлено представителем застройщика;

3) заверенный перевод на русский язык документов о государственной регистрации юридического лица в соответствии с законодательством иностранного государства в случае, если застройщиком является иностранное юридическое лицо.

По результатам рассмотрения уведомления и прилагаемых к нему документов, в течение семи рабочих дней со дня поступления уведомления о планируемом строительстве в Администрацию района, в адрес заявителя направляется уведомление о соответствии указанных в уведомлении о планируемом строительстве параметров объекта индивидуального жилищного строительства или садового дома установленным параметрам и допустимости размещения объекта индивидуального жилищного строительства или садового дома на земельном участке либо о несоответствии указанных в уведомлении о планируемом строительстве параметров объекта индивидуального жилищного строительства или садового дома установленным параметрам и (или) недопустимости размещения объекта индивидуального жилищного строительства или садового дома на земельном участке.

В соответствии со ст. 55 Градостроительного кодекса РФ, застройщик в срок не позднее одного месяца со дня окончания строительства или реконструкции объекта индивидуального жилищного строительства или садового дома направляет в Администрацию Новгородского муниципального района или в МФЦ уведомление об окончании строительства, которое должно содержать сведения, предусмотренные пунктами 1 — 5, 7 и 8 части 1 статьи 51.1 Градостроительного кодекса РФ, а также сведения о параметрах построенных или реконструированных объекта индивидуального жилищного строительства или садового дома, об оплате государственной пошлины за осуществление государственной регистрации прав, о способе направления застройщику уведомления. К уведомлению об окончании строительства прилагаются:

1) документ, подтверждающий полномочия представителя застройщика, в случае, если уведомление о планируемом строительстве направлено представителем застройщика;

2) заверенный перевод на русский язык документов о государственной регистрации юридического лица в соответствии с законодательством иностранного государства в случае, если застройщиком является иностранное юридическое лицо;

3) технический план объекта индивидуального жилищного строительства или садового дома;

4) заключенное между правообладателями земельного участка соглашение об определении их долей в праве общей долевой собственности на построенные или реконструированные объект индивидуального жилищного строительства или садовый дом в случае, если земельный участок, на котором построен или реконструирован объект индивидуального жилищного строительства или садовый дом, принадлежит двум и более гражданам на праве общей долевой собственности или на праве аренды со множественностью лиц на стороне арендатора.

Администрация Новгородского муниципального района в течение семи рабочих дней со дня поступления уведомления об окончании строительства направляет застройщику способом, указанным в уведомлении об окончании строительства, уведомление о соответствии построенных или реконструированных объекта индивидуального жилищного строительства или садового дома требованиям законодательства о градостроительной деятельности либо уведомление о несоответствии построенных или реконструированных объекта индивидуального жилищного строительства или садового дома требованиям законодательства о градостроительной деятельности с указанием всех оснований для направления такого уведомления.



Важные положения Федерального закона от 03.08.2018г. № 340-ФЗ «О внесении изменений в Градостроительный кодекс РФ и отдельные законодательные акты Российской Федерации

(далее – Федеральный закон).



Статья 16

Часть 2: «Параметры жилого дома или жилого строения, возводимых на дачном или садовом земельном участке до 1 января 2019 года, должны соответствовать параметрам объекта индивидуального жилищного строительства, указанным в пункте 39 статьи 1 Градостроительного кодекса Российской Федерации».

Часть 3.: «В случае, если до дня вступления в силу Федерального закона (Федеральный закон вступил в силу 04.08.2018г.) подано заявление о выдаче разрешения на строительство объекта индивидуального жилищного строительства, выдача такого разрешения осуществляется в соответствии со статьей 51 Градостроительного кодекса Российской Федерации (в редакции, действовавшей до дня вступления в силу Федерального закона) и направление уведомления в соответствии со статьей 51.1 Градостроительного кодекса Российской Федерации не требуется».

Часть 4.: «В случае, предусмотренном частью 3 ст. 16 Федерального закона, а также в случае, если разрешение на строительство объекта индивидуального жилищного строительства получено до дня вступления в силу Федерального закона, получение разрешения на ввод объекта в эксплуатацию не требуется. В данном случае сведения об объекте индивидуального жилищного строительства, за исключением сведений о местоположении объекта индивидуального жилищного строительства на земельном участке и его площади, указываются в техническом плане на основании разрешения на строительство и проектной документации такого объекта (при ее наличии) либо декларации об объекте недвижимости, предусмотренной частью 11 статьи 24 Федерального закона от 13 июля 2015 года N 218-ФЗ «О государственной регистрации недвижимости» (в редакции настоящего Федерального закона) (в случае, если проектная документация не изготавливалась). Об окончании строительства или реконструкции объекта индивидуального жилищного строительства застройщик уведомляет Администрацию Новгородского муниципального района, в соответствии с частью 16 статьи 55 Градостроительного кодекса Российской Федерации. Рассмотрение уведомления об окончании строительства или реконструкции объекта индивидуального жилищного строительства осуществляется по правилам, предусмотренным частями 18 — 21 статьи 55 Градостроительного кодекса Российской Федерации. При этом направление уведомления о несоответствии построенного или реконструированного объекта индивидуального жилищного строительства требованиям законодательства о градостроительной деятельности допускается только в случае несоответствия объекта индивидуального жилищного строительства требованиям разрешения на строительство объекта индивидуального жилищного строительства».

Часть 5: «Правообладатель дачного или садового земельного участка, правообладатель земельного участка, предназначенного для индивидуального жилищного строительства или для ведения личного подсобного хозяйства, в границах населенного пункта, на которых до дня вступления в силу Федерального закона (прим.: до 04.08.2018г.) начаты строительство или реконструкция жилого дома, жилого строения или объекта индивидуального жилищного строительства, вправе до 1 марта 2019 года направить в Администрацию Новгородского муниципального района уведомление о планируемых строительстве или реконструкции на соответствующем земельном участке жилого дома, жилого строения или объекта индивидуального жилищного строительства. В данном случае получение разрешения на строительство и разрешения на ввод объекта в эксплуатацию не требуется».

Часть 7: «До 1 марта 2019 года допускается осуществление государственного кадастрового учета и (или) государственной регистрации прав на жилые строения, жилые дома, созданные на земельных участках, предоставленных для ведения садоводства, дачного хозяйства, без направления уведомлений о планируемых строительстве или реконструкции указанных объектов и уведомлений об окончании строительства или реконструкции указанных объектов».

Арзамасский район

17.03.2021

Как запретить сделки с недвижимостью без личного участия?
Что сделать, чтобы юридически защитить свой дом или квартиру от мошенников? Росреестр предлагает внести запрет на регистрационные действия с недвижимостью без личного участия собственника.

17.03.2021

Уже более трёх лет отдел дошкольного образования и руководители образовательных организаций Арзамасского муниципального района, реализующих программу дошкольного образования, сотрудничают с компанией ТПО «Ориентир детям», которая поставляет развивающее, интерактивное оборудование для детских садов, а также организовывает и проводит обучающие онлайн — вебинары для педагогов образовательных учреждений: «Развитие научно-познавательного конструирования с раннего возраста. Образовательная линейка Lego-больше чем игра», «Лего — конструирование и робототехника в современном ДОУ в условиях реализации ФГОС ДО».

17.03.2021

За окном ещё лежит снег, дует холодный ветер и совсем не жарко, а у воспитанников из МБДОУ «Абрамовский детский сад №32» уже на обед зелёный лук, укроп и петрушка, которые они вместе со своими воспитателями вырастили в группе на подоконнике.

17.03.2021

Весело и дружно проводили зиму молодые семьи Арзамасского района. Традиционное мероприятие «Самовар» прошло в минувшие выходные в ФОКе «Чемпион». В этом году оно совпало с празднованием Масленицы — по настоящему задорным народным гулянием.

17.03.2021

7 апреля 2021г. с 14:00 в помещении приемной граждан Губернатора и Правительства Нижегородской области (г. Нижний Новгород, ул. Костина, 2) с соблюдением требований Федерального закона от 30 марта 1999 г. No 52-ФЗ «О санитарно-эпидемиологическом благополучии населения» и санитарно-эпидемиологических правил СП 3.1.3597-20 «Профилактика новой коронавирусной инфекции (COVID-19)» будет организован личный прием граждан заместителем Губернатора, заместителем Председателя Правительства Нижегородской области Поляковым Егором Николаевичем, координирующим работу органов исполнительной власти Нижегородской области по вопросам…

16.03.2021

В современном обществе оружие воспринимается как доступное и эффективное средство выяснения межличностных бытовых конфликтов, наблюдается увеличение насилия между людьми с применением оружия, которое находилось у лица на легальном основании.

15.03.2021

Требования к кандидатам…

15.03.2021

Особое внимание было уделено дистанционным мошенничествам: оформлению кредита, якобы положенной компенсации, продаже и покупкам товаров на сайтах бесплатных объявлений, сообщениям с сомнительными ссылками.

15. 03.2021

Сотрудники отдела МВД России по Арзамасскому району совместно с членами Общественного совета на улицах р.п.Выездное провели профилактическую акцию «Осторожно, мошенники!», направленную на информирование населения о возможных мошеннических действиях.

12.03.2021

10 марта исполняется 220 лет с момента переписи населения в Великобритании, которая заложила основы проведения переписей раз в 10 лет во всем мире. Почему важен такой промежуток, что изменится, если большинство стран сдвинут периодичность из-за пандемии, и почему блок вопросов про высшее образование наиболее чувствителен к изменению сроков?

12.03.2021

Считается, что новое поколение Z исключительно восприимчиво к спорту, как и молодежь 1930-х годов. Это объясняет популярность сегодня советского движения ГТО, которое 11 марта отмечает 90-летие. О том, что еще общего у молодежи 1930-х и нынешнего поколения Z – какое образование они выбирают, как строят профессиональную карьеру и создают семьи – могут рассказать переписи населения.

12.03.2021

В понедельник, 15 марта 2021г., проводится «Единый консультационный день» с заместителем начальника Межмуниципального отдела по Арзамасскому и Вадскому районам Управления Федеральной службы государственной регистрации, кадастра и картографии по Нижегородской области Пушкарёвой Ниной Николаевной по вопросам государственной регистрации прав на недвижимость.

12.03.2021

Любой житель России может заказать юридически значимые документы в электронном виде, не тратя время на посещение органов власти и ожидание в очередях.

12. 03.2021

Доводим до сведения получателей ежемесячной денежной выплаты в связи с рождением (усыновлением) первого ребенка, в соответствии с законом РФ от 28.12.2017г. № 418-ФЗ «О ежемесячных выплатах семьям, имеющим детей», что начиная с 01.03.2021г. прекращается автоматическое продление (без подачи нового заявления) ежемесячной денежной выплаты в связи с рождением первого ребенка при исполнении ребенку возраста 1 год, 2 года.

12.03.2021

С 1 января 2020 г. семьям, размер среднедушевого дохода которых ниже регионального прожиточного минимума, положены ежемесячные выплаты на детей от 3 до 7 лет в размере 50% указанного минимума.

11.03.2021

Арзамасская центральная районная библиотека
им. И.Н. Сахарова Библиотека в р.п. Выездном (бывшем селе Выездная Слобода) была открыта в 1895 году и стала первой бесплатной библиотекой для «народного просвещения, образования и развития населения» Арзамасского уезда Нижегородской губернии

11.03.2021

В преддверии 8 марта в ДК р.п.Выездное прошёл праздничный концерт под названием «Ищите женщину», посвящённый Международному женскому дню.

11.03.2021

03.03.2021 под председательством главы местного самоуправления Арзамасского муниципального района В.В. Ершова состоялось очередное заседание оперативного штаба по предупреждению распространения новой коронавирусной инфекции (2019-nCoV) на территории Арзамасского муниципального района.

10.03.2021

Целью проведения акции является привлечение общественности к участию в противодействии незаконному обороту и немедицинскому потреблению наркотиков. В рамках акции будут проведены проверки мест массового пребывания несовершеннолетних и молодежи, направленные на выявление и пресечение преступлений и административных правонарушений в сфере незаконного оборота наркотиков.

10.03.2021

Тема всероссийского образовательного мероприятия «Урок цифры» в марте 2021 года — «Беспилотный транспорт». Организаторами мероприятия выступают Министерство просвещения Российской Федерации, Министерство цифрового развития, связи и массовых коммуникаций Российской Федерации, АНО «Цифровая экономика» и ООО «Яндекс».

10.03.2021

Масленица — весёлый народный праздник, шуточное прощание с зимой и встреча весны. Этот праздник любят и взрослые, и дети. Воспитанники МБДОУ «Шатовский детский сад» готовились к нему и очень его ждали. Родители и воспитатели подготовили для детей познавательно-развлекательную программу со сказочными персонажами.

10.03.2021

«Тает снежок, ожил лужок, день прибывает-когда это бывает?» — с такой загадки началась образовательная деятельность в дошкольной группе МБОУ Слизневская ОШ.

10.03.2021

В целях реализации данного проект Управлением Росреестра по Нижегородской области был создан постоянно действующий оперативный штаб по вопросам эффективности и рациональности использования земель на территории Нижегородской области для определения возможности вовлечения их в оборот жилищного строительства.

10.03.2021

Согласно распоряжению Правительства Нижегородской области от 30 января 2020 г. No 38-р в Нижегородской области создано «Государственное юридическое бюро по Нижегородской области» (ГКУ НО «Госюрбюро НО»), оказывающее в пределах установленных компетенций все виды бесплатной квалифицированной юридической помощи отдельным категориям граждан…

10.03.2021

С 5 по 9 марта 2021 года на территории Арзамасского района проводилось профилактическое мероприятие «Нетрезвый водитель». Основной задачей которого являлось обеспечение безопасности дорожного движения, предупреждение дорожно-транспортных происшествий по вине водителей, находящихся в состоянии опьянения. В ходе проведения мероприятий за управлением транспортным средством в нетрезвом состоянии задержано 6 водителей.

10.03.2021

В Арзамасском районе начал реализацию проект «Серия уроков социальной активности «Я-волонтер».

09.03.2021

Членом Общественной палаты может быть гражданин Российской Федерации, постоянно проживающий и (или) зарегистрированный по месту жительства на территории района или осуществляющий свою деятельность в организации, зарегистрированной на территории района и достигший возраста восемнадцати лет.

09.03.2021

По данным ФГБУ «Верхне-Волжское УГМС», в период с 9 по 13 марта 2021г. местами по г. Нижнему Новгороду и Нижегородской области ожидается аномально холодная погода со среднесуточной температурой воздуха на 7-14° ниже климатической нормы (норма -3,-7°).

05.03.2021

График проведения ярмарочных мероприятий «Покупайте нижегородское» на территории Нижегородской области размещен на официальном сайте министерства промышленности, торговли и предпринимательства Нижегородской области: https://minprom. government-nnov.ru/?id=157281.

05.03.2021

25 февраля 2021 года состоялся традиционный районный конкурс театров малых форм и литературных гостиных «Возвращение к классике»: «Детство – это огромный край, откуда приходит каждый».

04.03.2021

04 марта 2021 года в МБДОУ «Шатовский детский сад» состоялся турнир по шашкам среди воспитанников старшей и подготовительной групп.

04.03.2021

«С душистой веточкой мимозы весна приходит в каждый дом, от всей души вас поздравляем с Международным женским днём!» — такими красивыми словами начинаются праздничные утренники, которые проходят с 03 по 05 марта 2021 года во всех образовательных организациях, реализующих программу дошкольного образования.

04.03.2021

В рамках ежегодной акции «Цветы для автоледи», которая проходит по всей области, Нижегородская Госавтоинспекция поздравит женщин-водителей с наступающим Международным женским днем.

04.03.2021

По данным ФГБУ «Верхне-Волжское УГМС», в ближайшие 1-2 часа 4 марта 2021 г. с сохранением в первую половину ночи 5 марта местами по Нижегородской области и г. Нижнему Новгороду ожидается ледяной дождь. На дорогах местами сильная гололедица

04.03.2021

В целях реализации данного проект Управлением Росреестра по Нижегородской области был создан постоянно действующий оперативный штаб по вопросам эффективности и рациональности использования земель на территории Нижегородской области для определения возможности вовлечения их в оборот жилищного строительства.

04.03.2021

Если Ваш населённый пункт окажется под угрозой подтопления (затопле-ния), по радио или телевидению вам сообщат об этом. Но как уже сейчас можно подготовиться к бедствию?

04.03.2021

Конкурс состоится в преддверии празднования 85-летия со дня образования Госавтоинспекции России. Работы принимаются до 30 апреля 2021 года на адрес электронной почты [email protected].

04.03.2021

Международная организация потребителей (CI) объявила, что девизом Всемирного дня прав потребителей, отмечаемого ежегодно 15 марта, в 2021 году является «Борьба с загрязнением пластиковыми материалами» («Tackling Plastic Pollution»).

04.03.2021

15 марта каждого года отмечается Всемирный день прав потребителей. В 2021 г. он проводится под девизом «Борьба с загрязнением пластиковыми материалами». Разумный подход к использованию, утилизации и переработке пластиковых материалов направлен на сохранение природных ресурсов, сохранение благополучной экологической обстановки во всем мире.

04.03.2021

15 марта каждого года отмечается Всемирный день прав потребителей. В 2021 г. он проводится под девизом «Борьба с загрязнением пластиковыми материалами». Разумный подход к использованию, утилизации и переработке пластиковых материалов направлен на сохранение природных ресурсов, сохранение благополучной экологической обстановки во всем мире.

04.03.2021

Особые условия использования территорий означают, что на земельных участках в границах установленной зоны ограничивается или запрещается строительство и использование объектов недвижимости, а также использование данных земельных участков для тех видов деятельности, которые несовместимы с целями установления зоны.

04.03.2021

Все больше жителей Нижегородской области выбирают услугу по ускоренному получению отправлений с помощью простой электронной подписи. Процесс выдачи отправлений таким способом занимает не больше 30 секунд. Сегодня уже 84% всех регистрируемых почтовых отправлений, сотрудники отделений почтовой связи выдают с помощью обычного смс. Всего за минувший год таким образом нижегородцам вручили 3 871 000 почтовых отправлений.

04.03.2021

Сообщение о возможности установлении публичного сервитута для эксплуатации объекта энергетики федерального значения «Участок воздушной линии электропередач ВЛ 220 кВ «Бобыльская-Кудьма»

04.03.2021

В феврале 2021 года Нижегородской транспортной прокуратурой утверждено обвинительное заключение по обвинению 41-летнего местного жителя, обвиняемого в совершении преступления, предусмотренного ч. 1 ст. 171 УК РФ – незаконное предпринимательство, сопряженное с извлечением дохода в крупном размере.

04.03.2021

В феврале 2021 года Нижегородской транспортной прокуратурой утверждено обвинительное заключение по обвинению двоих местных жителей 37 и 32 лет К. и О., обвиняемых в ряде преступлений в сфере незаконного оборота наркотических средств и их прекурсоров.

04.03.2021

В феврале 2021 года Сормовским районным судом г.Н.Новгорода вынесен обвинительный приговор в отношении 41-летнего нижегородца, обвиняемого в совершении преступления, предусмотренного ч. 3 ст. 143 УК РФ – нарушение требований охраны труда лицом, на которое возложены обязанности по их соблюдению, если это повлекло по неосторожности смерть двух и более лиц.

04.03.2021

Нижегородской транспортной прокуратурой в январе и феврале 2021 года согласовано возбуждение 15 уголовных дел по признакам преступлений, предусмотренных п. «б» ч. 1 ст. 256 УК РФ.

04.03.2021

По данным ФГБУ «Верхне-Волжское УГМС», утром 4 марта 2021 г. с сохранением до конца дня местами по Нижегородской области и в г. Нижнем Новгороде ожидаются порывы западного ветра до 13-18 м/с.

03.03.2021

Сотрудники Госавтоинспекции в канун празднования Международного женского дня устроили сюрприз для автоледи.

03.03.2021

7 марта почтовые отделения региона закроются на час раньше. 8 марта станет выходным днем для всех почтовых отделений региона. 9 марта нижегородские отделения Почты России будут работать в обычном режиме.

Стоимость разрешений на строительство в 2021 году | Средн. Сборы за разрешение на строительство

Инспекция здания 900 13 50 — 200 долларов
Тип разрешения Средняя стоимость
Строительство дома 1200–2000 долларов США
Переоборудование гаража 1200–1500 долларов США
Электрооборудование 9–9 5004 долларов США $ 255 — $ 500
Забор $ 20 — $ 60
Сантехника $ 50 — $ 500
HVAC $ 250 — 400 $
Строительство14 $ 150 — $ 2,0009
175–2000 долларов
Палуба 225–500 долларов *
Сарай 0–2000 долларов *
Pergola 0–150 долларов *
Подвал 50 — 2000 долларов
Окно
Снос 200 долларов

* Ценовой диапазон 0 долларов означает, что для определенного проекта может не потребоваться разрешение в зависимости от сложности работ.

Стоимость разрешений на строительство может быть сложной, потому что это полностью зависит от того, какие типы вам нужны для вашего проекта. Ниже приведена полезная таблица различных разрешений и средних затрат, которые вы можете ожидать по каждому из них. Подробнее о каждом разрешении в разделах ниже, в том числе о том, когда и в каких регионах оно может потребоваться.

Стоимость разрешения на переоборудование гаража

Разрешение на переоборудование гаража стоит от 1200 долларов до 1500 долларов . В большинстве городов этот тип проекта считается продолжением дома и требует общего разрешения на строительство для выполнения работ.Цена выше из-за строительных аспектов, таких как проводка, установка HVAC, розетки, воздуховоды и вентиляционные отверстия.

Стоимость разрешения на электричество

Вы заплатите от $ 10 до $ 500 в зависимости от суммы и сложности электрических потребностей вашего проекта. Стоимость электромонтажных работ зависит от:

  • общего количества цепей
  • ампер
  • розеток
  • установленных розеток

По отдельности эти компоненты доступны по цене, но когда вы имеете дело с большими партиями и более высокими напряжениями, цена может резко возрасти, что приведет к увеличению стоимости разрешения.Крошечный ремонт (например, замена осветительных приборов или установка потолочного светильника) не требует разрешения, тогда как любые проекты, требующие установки проводки или переноса проводки на новое место, требуют разрешения.

Если вы планируете перекрашивать крышу дома или строения, вы можете рассчитывать заплатить от до 250 долларов США до 500 долларов США за разрешение. Ваше первоначальное разрешение на строительство распространяется на кровлю при ремонте дома, поэтому вы можете сэкономить деньги, если объедините другие проекты в одну лицензию. Однако разрешение на кровлю — это отдельное требование для разовых проектов.Как правило, он покрывает вас до первых 1 000 квадратных футов , но после этого вам может потребоваться заплатить больше за любые дополнительные квадратные футы. Ваш подрядчик должен иметь возможность включить стоимость крыши разрешения в ваш окончательный счет.

Вы можете рассчитывать заплатить от до 60 долларов за разрешение на забор. Необходимость получения разрешения на забор полностью зависит от того, где вы живете. Например, если вы живете в городском городе с большим количеством людей, скорее всего, вам понадобится разрешение на забор.Хорошее практическое правило , о котором следует помнить, заключается в том, что заборы ниже 6 футов высотой обычно не требуют разрешения. При этом вы всегда должны согласовывать затраты с местным строительным отделом и просить подрядчика предоставить разрешение в окончательной стоимости вашего проекта ограждения.

Средняя стоимость разрешения на эти проекты составляет от $ 50 до $ 500 . Сантехника работает аналогично электромонтажным работам, а это означает, что ее сложности имеют сопоставимые цены и модели разрешений.Все, что требует следующего, требует одобрения:

  • замена трубопровода
  • замена канализации
  • замена канализации
  • установка нового водопровода
  • установка нового водонагревателя

Плюс, лицензии на каждый проект водопровода стоят разные. Вы можете обойти эти сборы, спланировав полную реконструкцию своего дома или ванной комнаты. Таким образом, вы можете получить одно разрешение, охватывающее все аспекты работы, а не отдельные части.

Поскольку эти проекты включают установку воздуховодов и вентиляционных отверстий по всему дому, они обычно требуют разрешительных затрат от 250 долларов до 400 долларов. В целом они подпадают под действие общего требования разрешения на строительство, и подрядчик должен иметь возможность включить эту плату в общую стоимость установки системы отопления и охлаждения. Даже если вы заменяете вышедший из строя прибор такого типа, вам необходимо разрешение на окончательную проверку.

Стоимость разрешений на строительство

Эти разрешения стоят от до 150 долларов США до 2 000 долларов США .Некоторые разрешения на отдельные проекты стоят столько же, сколько разрешение на строительство нового дома, например, ремонт всего дома, но в других случаях они составляют лишь небольшую часть стоимости. Вот несколько примеров проектов, для которых вашему муниципалитету может потребоваться разрешение:

  • удаление или строительство внутренних стен
  • заливка бетонного подвала
  • строительство патио
  • реконструкция кухни
  • ремонт потолка, связанный со строительством.

Обязательно проконсультируйтесь с подрядчиком, архитектором или инженером при составлении карты окончательной стоимости строительства дома, чтобы убедиться, что вы выполняете все необходимые разрешения.Они должны иметь возможность включить оценку одного в вашу окончательную цену.

Для ремонта ванной комнаты или ее пристройки к дому требуется разрешение, которое может стоить от 175 долларов до 2 000 долларов . Для прохождения проверки вам понадобится разрешение на выполнение каждой из этих задач:

  • сантехника
  • электрическая
  • строительство
  • HVAC

Некоторые муниципалитеты могут запрашивать индивидуальные разрешения для них или могут иметь формулу, основанную на квадрате кадры из проекта.Подрядчик должен иметь возможность предоставить вам плату за разрешение в окончательной стоимости ремонта ванной комнаты, или вы можете уточнить в местном строительном департаменте список применимых сборов для вашего проекта.

Стоимость разрешения на колоду

Окончательная стоимость создания новой колоды может включать плату за разрешение в размере от $ 225 до $ 500 , но обычно вам не требуется получать разрешение на ремонт или обновление существующих колод. Преимущество настилов в том, что они обычно не требуют каких-либо специальных строительных компонентов, таких как проводка, крыши, розетки и т. Д.

В некоторых случаях вам, возможно, придется нанять землемера, чтобы оценить, насколько далеко от дома может простираться ваша палуба. Ваш подрядчик или местный строительный отдел должен иметь возможность предоставить вам необходимые разрешения для вашего проекта палубы.

Стоимость разрешения на постройку сарая

Если вы строите сарай, в котором есть электричество, водопровод, фундамент и т. Д., Вам нужно будет получить разрешение на строительство. Это может стоить до $ 2 000 . Разрешение на самые простые навесы площадью более 200 квадратных футов будет стоить примерно долларов США, 250 долларов США долларов США.

В зависимости от площади вашего сарая вам может не потребоваться разрешение на его строительство. Например, установка сарая размером 8 футов на 8 футов или меньше обычно не требует разрешения. Фактически, вы можете купить готовые навесы в местном хозяйственном магазине, которые являются отличным местом для дополнительного хранения при минимальном уходе.

В каждом округе свои требования, поэтому обязательно уточняйте в своем районе, прежде чем начинать и учитывать эту сумму в окончательной стоимости проекта навеса.

Стоимость разрешения на перголу

Для большинства беседок не требуется разрешение на установку, поскольку они не являются строением на открытом воздухе. Как правило, у них нет крышей крыши, столбы, поддерживающие конструкцию, не проникают глубоко в землю, и они обычно не имеют сложных систем освещения или электропроводки. Те, для которых требуются разрешения, обычно стоят от 30 долларов до 150 долларов. Стоимость строительства перголы может быстро возрасти из-за ее конструкции, поэтому подумайте о покупке готового комплекта перголы, который устраняет необходимость в разрешении и легко настраивается, если вас беспокоят факторы утверждения.

Сборы за инспекцию здания

После завершения вашего проекта вам может потребоваться нанять строительного инспектора для утверждения работ или проведения оценки вашего дома. В среднем домовладельцы тратят на эту услугу немногим более 300 долларов США , при этом типичный диапазон составляет от долларов США 200 долларов США до долларов США 500 долларов США долларов США.

Обязательно проведите небольшое исследование и получите разные цитаты от инспекторов. Кроме того, имейте в виду, что такие факторы, как размер дома, сложность вашего дома и общее время осмотра, играют важную роль в определении окончательной цены.Еще нужно учитывать то, что если вы получаете разрешение на строительство для проекта, оно должно сопровождаться бесплатным осмотром.

Стоимость разрешения на подвал

Для полной реконструкции подвала вы можете рассчитывать заплатить от до 1200 долларов США до 2 000 долларов США за разрешение в пределах окончательной стоимости реконструкции подвала. Ваш подвал находится внутри вашего дома и обычно включает в себя добавление или изменение электричества, водопровода, отопления и охлаждения. Проект может потребовать тяжелых строительных работ по конструктивным причинам, для прокладки канализационной линии или для обширной гидроизоляции.За менее интенсивное обновление подвала вы можете заплатить от $ 50 до $ 500 .

Стоимость разрешения на окна

Чтобы отремонтировать или заменить существующие окна, вам может потребоваться разрешение стоимостью от $ 50 до $ 200 . Причины для оконного разрешения заключаются в том, что ваши новые должны соответствовать определенным стандартам для обеспечения безопасности и нормам энергии. Например, есть стандарты на выход, закаленное стекло и энергоэффективность.

Хорошая новость заключается в том, что разрешения на строительство окон можно покупать без рецепта для отдельных окон.Разрешение на установку одного окна может стоить 50 долларов, тогда как 2–5 окон может стоить 200 долларов . Обязательно проконсультируйтесь с местными властями, чтобы определить цены, прежде чем начинать свой проект.

«Не будьте« нарушителем разрешения », когда дело доходит до сноса строения. Если вас поймают без разрешения, вам, возможно, придется заплатить до 200% от стоимости разрешения плюс сбор за разрешение. На 200 долларов гонорар, который обойдется вам в 600 долларов «. Кати О’Киф, эксперт по жилищному строительству и устойчивому развитию.

При найме в службу сноса вы можете рассчитывать заплатить в среднем $ 200 . С другой стороны, в крупных городах могут взиматься гораздо более высокие цены за снос, поэтому обязательно уточните у местных властей точную цену. Подрядчики должны иметь возможность включить стоимость сноса и разрешения на очистку вашего проекта в вашу смету.

Средняя стоимость разрешения на строительство

Средняя цена разрешения на строительство по стране составляет 1200 долларов США .Когда дело доходит до нового строительства или реконструкции, некоторые штаты руководствуются своими собственными руководящими принципами. Ниже приведены стандартные процедуры и цены для Калифорнии, Орегона и Айдахо:

Стоимость разрешения на строительство в Калифорнии

Для строительства нового здания и большинства работ по реконструкции в штате требуется разрешение. В целом, для разрешений на строительство не существует общегосударственных цен, поскольку каждый округ устанавливает ставки для своих жителей. Однако вы можете ожидать, что ваши общие сборы за разрешение будут составлять от 6% до 18% от общего бюджета вашего проекта.

Расходы на разрешение на строительство в Орегоне

К счастью, в этом штате существует множество свободных ограничений на получение разрешений на строительство и взимаются сборы только в соответствии с общей стоимостью вашего проекта. Например, если у вас есть ремонт ванной комнаты, который будет стоить 10 000 долларов , ваши ожидаемые сборы за разрешение составят около 300 долларов или 3% . Плата за дополнительные разрешения на сантехнические, электрические и механические работы зависит от общего количества или типа установок. Каждый округ предлагает модели ценообразования для этих расходов, поэтому не забудьте узнать точную цену в местных органах власти.

Затраты на разрешение на строительство в Айдахо

Как и в штате Орегон, Айдахо предлагает модель оценочной цены для расчета общих сборов за разрешение на строительство для проекта. Например, при оценке $ 10 000 при добавлении комнаты вы можете ожидать, что плата за разрешение немногим превышает $ 250 или 2,5%. Другие округа по всему штату действуют таким же образом, хотя вы можете понести дополнительные сборы за инспекцию, которые не обязательно являются частью пакета разрешений. Плата за общий осмотр составляет чуть меньше 50 долларов в час .

Не позволяйте разрешениям тормозить ваш проект.

Стоимость разрешения на жилищное строительство и коммерческое строительство

Эти два типа проектов похожи, когда дело доходит до получения разрешений, но коммерческие здания, как правило, дороже.

  • Представители предприятий
  • Требования и процедуры утверждения более строгие
  • Разрешительные и инспекционные сборы требуют больших затрат и являются дорогостоящими
  • Представляют жилые помещения для отдельных лиц, пар или семей
  • Требования и процесс утверждения в индивидуальном порядке на индивидуальной основе и часто менее строгие
  • Разрешения и сборы за инспекцию зависят от правил округа, местоположения и типа завершенных работ

Коммерческие здания по-прежнему должны подавать заявление на такое же разрешение на строительство, как и жилые помещения для любого нового строительства или реконструкции, хотя дополнительная оценка применяется к общей стоимости вместе с платой за подачу заявления на разрешение.В большинстве случаев применяется от 1% до 5% от стоимости контракта в дополнение к разрешению на строительство. Кроме того, с коммерческих зданий взимаются сборы за инспекцию в соответствии с местными и государственными правилами, в то время как с жилой недвижимости взимаются только ставки округа, которые часто являются частью пакета разрешения на строительство. Точные цены на эти два типа собственности уточняйте у местных властей перед началом строительства.

Что такое разрешение на строительство?

Разрешение на строительство — это официальный документ, необходимый для начала санкционированного законом строительства или ремонта объекта недвижимости.Каждая юрисдикция, включая штаты, округа, города или поселки, имеет разные требования к выдаче разрешений, а также различные строительные нормы и сборы, связанные с разрешениями. По сути, Совет по разрешениям и инспекциям или Совет по строительству и зонированию знает, что такое разрешение домовладельца после того, как застройщик представил план. После оплаты сборов выдаются разрешения. Позже агентство проведет инспекцию строительства, чтобы убедиться, что оно соответствует строительным и энергетическим нормам.

Зачем нужны разрешения?

Смысл разрешений на строительство включает общественное здоровье и безопасность, единообразие качества строительства и более простую оценку собственности. Самыми важными из них являются здоровье и безопасность. Здания, которые построены, подключены или оборудованы ненадлежащим образом, могут привести к возникновению опасных условий, от которых пострадает больше людей, чем только владелец или обитатели собственности. Эти условия могут включать риск пожара из-за плохой проводки, болезни из-за плохой сантехники и телесных повреждений из-за плохой структурной целостности.

Не уверены, нужно ли вам разрешение? Поговорите с местным специалистом по выдаче разрешений.

Когда требуется разрешение?

Ответ на этот вопрос зависит от местных правил строительства и ремонта. В целом, городские и пригородные районы требуют больше разрешений, чем сельские районы. Однако всегда лучше перестраховаться.

Следующие обстоятельства часто требуют разрешения на строительство:

Новое строительство

Строительство или строительство нового дома или другого строения требует разрешения.В эту категорию входят такие строения, как гостевые дома, гаражи, складские помещения и беседки. Во многих областях также требуется специальное разрешение на строительство заборов и защитных экранов, если они установлены в бетоне.

Пристройка или переоборудование помещений

Сюда входит добавление в дом новых комнат или солярия, а также строительство патио, веранд и террас, в зависимости от местных норм. Ограждение гаража можно рассматривать как дополнение, потому что это увеличит отапливаемое пространство дома и потребует дополнительных электромонтажных работ.

Это может включать все, от восстановления старого дома до ремонта устаревшей кухни или перепрофилирования гаража. Многие новые домовладельцы, которые приобрели верхний ремонт, попадают в беду из-за того, что не обращаются за разрешением на ремонт своего старинного дома или слишком существенно отклоняются от представленных планов ремонта.

Структурные изменения обычно связаны с изменениями костей конструкции, включая добавление или удаление стен или отделку чердака или подвального помещения.Другой пример — снос. Эти разрешения могут быть особенно важны при изменении несущих частей конструкции, потому что в случае их неудовлетворительного изменения конструкция может быть признана небезопасной.

Электромонтажные, сантехнические и механические работы

Эти три области охватывают огромный объем потенциальных строительных или ремонтных работ и могут потребовать отдельных форм в дополнение к фактическому разрешению на строительство. Некоторые примеры этого типа работ включают установку наружного освещения, добавление гидромассажной ванны или замену гаражных ворот.В зависимости от района для некоторых из этих проектов может потребоваться разрешение. В других местах они не могут. Для установки сложной системы домашней автоматизации также может потребоваться разрешение.

Как получить разрешение

Домовладелец или подрядчик должен заполнить соответствующие формы и вернуть их с оплатой в местный орган, который занимается разрешением на строительство, в зависимости от местоположения собственности. Разрешение может быть немедленно утверждено, потребовать изменений или пройти дополнительную проверку. Это может быть сложный процесс.Строительство не должно начинаться до получения окончательного утверждения и выдачи разрешений на строительство.

Ищете разрешительную службу? HomeAdvisor может помочь вам найти лучшие услуги по получению разрешений поблизости.

Что такое разрешительная служба?

Служба выдачи разрешений — это компания, которая управляет процессом подачи заявки на разрешение на строительство от имени домовладельца или подрядчика. В среднем вы можете рассчитывать заплатить от 35 до 70 долларов в час при найме службы разрешения на строительство или службы разрешения экспедитора.Кроме того, вам, возможно, придется заплатить дополнительные сборы за поездку, копии, пробег и дополнительное время, если процесс особенно сложен. Вот краткое изложение предлагаемых ими услуг:

  • Заполните документы от вашего имени
  • Отслеживайте сборы и проверки, чтобы избежать дополнительных или ненужных затрат
  • Оптимизируйте процесс, зная требования к разрешениям
  • Позвольте вам сосредоточиться на приятных вещах части строительства или ремонта

Служба выдачи разрешений может удостовериться в том, что все формы заполнены должным образом и что каждое разрешение соответствует тому, каким оно должно быть, предотвращая дальнейшие трудности в процессе.Служба разрешений помогает домовладельцам избежать штрафов, постановлений о прекращении работы или судебных исков в отношении их проектов. Наличие одного снижает вероятность плохих проверок или непреднамеренных нарушений разрешений. В целом, службы выдачи разрешений снимают стресс и разочарование со стороны строительного уравнения.

Фактическая стоимость разрешения зависит от местоположения объекта и вида работ, которые будут выполняться. Для многих домовладельцев процесс подачи заявки на разрешение может показаться сложным, но его нельзя избежать, не рискуя наложить штраф или что-то еще хуже.Эти услуги — отличная альтернатива для домовладельцев, которые не хотят заниматься всеми документами самостоятельно.

FAQ

Сколько стоят разрешения на строительство?

Окончательная стоимость разрешения на строительство зависит от типа проекта и его сложности. Тем не менее, вы можете рассчитывать заплатить от $ 1,200 до $ 2,000 в качестве платы за разрешение при выполнении крупномасштабных строительных проектов. Например, разрешение на добавление большой комнаты может стоить 1500 долларов, , тогда как ремонт ванной комнаты может стоить 500 долларов. Проконсультируйтесь с местными властями, чтобы получить точные оценки и заранее составить план.

Для чего требуется разрешение на строительство?

Проекты, требующие разрешения на строительство, включают:

  • Любое новое строительство в вашем доме
  • Пристройка или переоборудование помещений
  • Капитальный ремонт вашего дома или открытых жилых помещений
  • Структурные изменения вашего дома или открытых жилых помещений
  • Любые электрические, сантехнические или механические работы в вашем доме или на открытом воздухе

Сколько времени нужно, чтобы получить разрешение на строительство?

После подачи заявления на получение разрешения на строительство для жилой недвижимости обычно требуется две недели, тогда как для коммерческой недвижимости на рассмотрение может потребоваться до четырех недель.Некоторые разрешения на более мелкие работы могут быть получены в тот же день, но вы должны уточнить у местных властей, какие документы необходимы и какие вакансии подходят для быстрой обработки.

Что будет, если строить без разрешения?

Если вас поймают на строительстве без разрешения, вас могут заставить закрыть свой проект и уплатить огромные штрафы , чтобы добиться соблюдения. В некоторых случаях нарушения выдачи разрешений могут привести к расходам, которые соответствуют или превышают общую сумму проекта, поэтому всегда рекомендуется получить разрешение до начала любой работы над проектом.

Может ли домовладелец получить собственное разрешение?

Да , домовладелец может запросить собственное разрешение, обратившись в местные агентства и предоставив им свой адрес и личную информацию. Это удобный ресурс для домовладельцев или подрядчиков, которые потеряли разрешение и нуждаются в дополнительных копиях.

Что такое разрешение собственника-застройщика и нужно ли оно мне?

Разрешение собственника-застройщика — это вид разрешения, который возлагает на вас личную ответственность за работу, выполняемую над вашим проектом.Вам следует получить такое одобрение, если вы планируете строить все самостоятельно и выступать в качестве подрядчика.

В целом, вы экономите деньги, не передавая эту работу на аутсорсинг кому-то другому, который может взимать дополнительную плату за найм субподрядчиков и поденщиков. Однако основным недостатком этого типа разрешения является то, что вы подвергаетесь большому финансовому риску в случае, если сроки не назначены вовремя или если работник, которого вы нанимаете, получит травму на работе.

Остались вопросы? Спросите у опытных местных служб выдачи разрешений.

Руководство по строительству жилых домов для одной семьи

Руководство по строительству жилых домов для одной семьи — Подача заявки на строительство Разрешение

ПОДАТЬ ЗАЯВЛЕНИЕ НА РАЗРЕШЕНИЕ НА СТРОИТЕЛЬСТВО


Кто может подать заявку на разрешение?

Владельцы недвижимости или лицензированные подрядчики могут подать заявление на получение разрешения на строительство или суб-разрешение. Подрядчики должны предоставить свидетельство о компенсации работникам. Страхование. Владельцы недвижимости, выполняющие свою работу, должны будут подписать «Декларацию Собственника-Строителя», в которой говорится, что они действительно выполняют свои собственная работа и освобождаются от требования о компенсации работникам Страхование, или от них потребуется предоставить свидетельство о страховании.

Как подать заявление на разрешение?

Первый шаг — заполнить форму заявления на получение разрешения на строительство. Этот форма должна быть отправлена ​​на все строительство и должна быть полностью заполнена вышел и подписал. Если заявителю не хватает какой-либо информации, запрошенной на форму, ее следует довести до сведения сотрудника, принимающего заявление, чтобы он или она могли помочь заявителю в заполнении форма.

Для проекта перепланировки интерьера заявитель должен предоставить две копии полных планов этажей с подробным описанием предлагаемых изменений.Быть обязательно четко указать, что такое новая работа, а что уже есть, что нужно остаются и что нужно удалить.

Для пристройки или нового строительства заявитель должен представить два комплекта таблиц нагрузок на коммунальные услуги и расчеты энергии штата по Разделу 24 вместе с бланк CF-1R. Форма CF-1R с подписью должна быть на планах.

Перед тем, как подготовить свои планы, обязательно проконсультируйтесь с Департаментом общественных работ чтобы узнать, не попали ли вы в зону затопления. Это требование распространяется на все приложения. для внешних доработок.

Строительные работы должны начаться в течение 180 дней с момента выдачи разрешения. Если работы не были начаты и проверки не проводились в В этот период разрешение будет объявлено недействительным. Разрешение может быть продлен на половину первоначальной платы за разрешение, если планы не изменились. сделано, но процесс продления может быть использован только в течение одного года после выпуска. По истечении этого времени потребуется новое заявление и полная оплата.

Строительный чиновник может продлить неистекшее разрешение один раз на период не более 180 дней по письменному запросу получателя разрешения с указанием причины (причин) за то, что строительство не началось.

Сколько это будет стоить?

Плата за разрешение на строительство рассчитывается исходя из доли от общей стоимости строительства стоимость, включая все материалы и рабочую силу, задействованные в предлагаемых работах. А Плата за проверку плана Подразделения здания составляет 75 процентов от стоимости здания. разрешительный сбор. Плата за проверку плана зонирования (если применимо) составляет 25 процент платы за разрешение на строительство. Эти сборы за проверку плана должны быть оплачены подача планов и заявки.

Плата за разрешение на сантехнические, механические и электрические проделанной работы (например, сколько емкостей, раковин, вентиляторов и т. д.).Разрешение на перетяжку кровли гонорары основаны на стоимости всей работы, включая материалы и рабочую силу.


Дом

Корпус

Департамент административных служб
450 Columbus Blvd
Hartford, CT 06106
860-713-5900 телефон

860-713-7410 факс


Джозеф Кэссиди
Государственный строительный инспектор См. Также «Строительные чиновники» в этом Указателе.

Предприятия, которые участвуют в операциях по сносу, обязаны получить свидетельство о регистрации в соответствии с разделами 29-401–29-403 Главы 541 Общего устава Коннектикута.

За дополнительной информацией обращаться:

450 Columbus Blvd

Хартфорд, Коннектикут 06106

(860)713-5750 Телефон

(860)920-3088 Факс

Уточняйте у вашего города или мэрии подходящее контактное лицо и информацию, относящуюся к вашему городу проживания. Департамент административных служб
450 Columbus Blvd
Hartford, CT 06106
860-713-5900 телефон

Joseph Cassidy
State Building Inspector

Департамент административных служб
Управление государственной пожарной охраны
450 Columbus Blvd
Hartford, CT 06106
860-713-5750 телефон
860-920-3088 факс

Уильям Эбботт
Маршал государственной пожарной охраны

Для многих проектов по благоустройству жилья потребуется разрешение на строительство от города, в котором будут проводиться работы.Либо домовладелец, либо подрядчик могут подать заявку на получение необходимого разрешения на строительство. Разрешение должно быть получено до начала работ.

    • В конечном итоге ответственность за получение разрешения на строительство лежит на домовладельце . Таким образом, домовладельцы, которые согласны с тем, чтобы подрядчик вытягивал разрешение, должны уточнить у местного строительного чиновника наличие всех необходимых разрешений.
    • Любое лицо, включая лицензированного или зарегистрированного подрядчика, действующего в качестве агента владельца собственности, может подать заявку на получение разрешения на строительство вне зависимости от того, имеет ли это лицо или подрядчик лицензию на выполнение любых работ, являющихся предметом разрешения.

    • Любое физическое или юридическое лицо, подающее заявку на разрешение на строительство от имени владельца собственности, должно соответствовать требованиям Раздела 29-263 Общего устава Коннектикута и применимым административным положениям Строительного кодекса штата (Строительный кодекс штата является принятым постановлением штата Коннектикут. в соответствии с разделами 29-252 Общего статута Коннектикута.)
    • Если лицензированный подрядчик в соответствии с главой 393 Общего устава Коннектикута не может лично подать заявку на разрешение от имени домовладельца, представитель подрядчика может подать заявку — но только на определенную часть работы, на которую такой подрядчик имеет лицензию — — и при условии, что делегат предоставит зданию официальное письменное разрешение, отвечающее требованиям Раздела 20-338b Общего устава Коннектикута.

    • Подрядчик, не имеющий лицензии на выполнение работ, являющихся предметом разрешения, не должен получать разрешение от подрядчика, что имеет лицензию на выполнение таких работ, при условии, что подрядчик, не имеющий лицензии в этой конкретной дисциплине является агентом собственника недвижимости.

    • Некоторые местные строительные власти интерпретировали Conn.Gen. Stat. § 20-338b требует, чтобы, когда подрядчик подает заявку на разрешение на строительство от имени владельца собственности, но подрядчик не имеет лицензии в конкретной области, требуемой для работы, подрядчик запрашивает письменное разрешение от подрядчика, имеющего лицензию на в этой области. Это не так, пока подрядчик, не имеющий лицензии на эту конкретную дисциплину , является агентом владельца собственности.

Понимание, что такое разрешение на строительство

Разрешение на строительство — это официальное разрешение, выданное органом местного самоуправления, которое позволяет вам или вашему подрядчику приступить к строительству или реконструкции вашего объекта недвижимости.Он призван обеспечить соответствие проекта местным стандартам землепользования, зонирования и строительства. Эти стандарты призваны обеспечить безопасность нынешних и будущих владельцев и жильцов, а также обеспечить соблюдение политики зонирования и землепользования.

Конкретные вопросы, которые может решить процесс получения разрешения на строительство, включают структурную целостность каркаса, зонирование, канализацию, водоснабжение и канализацию, противопожарную защиту и электроснабжение.

Когда необходимо разрешение на строительство?

Не для всех проектов строительства и ремонта домов требуется разрешение на строительство.В большинстве случаев простой ремонт и замена могут быть выполнены профессиональными подрядчиками или домовладельцами без обращения за разрешением. Однако любой проект, который включает дополнения или серьезные изменения в структуре вашего дома или его механических системах, обычно требует, чтобы вы подали заявление на получение соответствующего разрешения в местный строительный департамент. Если вы нанимаете подрядчика для выполнения работ, он, как правило, возьмет на себя процесс получения разрешения за вас, учитывая стоимость разрешения в своей заявке. Если вы выполняете работу самостоятельно, вы обязаны подать заявление на получение разрешения.Имейте в виду, что ваш строительный отдел может потребовать, чтобы некоторые виды работ выполнялись только лицензированными профессионалами. Например, в некоторых населенных пунктах домовладельцам могут быть запрещены работы на газопроводах.

Однако требования к разрешениям сильно различаются от региона к региону, и единственный способ узнать наверняка, требуется ли разрешение, — это позвонить в местное строительное управление и описать работу, которую вы хотите выполнить. В некоторых регионах могут потребоваться разрешения практически на все виды работ, даже на строительство ландшафтного забора.Решение запрашивать разрешение или нет часто зависит от оценки относительного риска, который работа представляет для нынешних и будущих жителей дома.

Процесс получения разрешения на строительство

Если вы планируете выполнять работы самостоятельно, процесс получения разрешения на строительство обычно проходит примерно так:

  1. Обратитесь в местное строительное управление и опишите проект, который вы хотите реализовать. Если требуется разрешение, вам будет предоставлена ​​форма заявки, в которой изложены требования для подачи заявки на разрешение на строительство.Для некоторых работ может потребоваться несколько разрешений. Например, для крупного проекта реконструкции может потребоваться разрешение на столярные работы / строительство, разрешение на электричество и разрешение на водопровод.
  2. Подготовьте заявку на разрешение, включая все дополнительные материалы, которые могут потребоваться. Для строительных проектов могут потребоваться чертежи планируемых вами работ.
  3. Подайте заявление на получение разрешения на строительство и оплатите необходимые сборы. Офис лицензирования выдаст вам официальное разрешительное свидетельство.
  4. В начале работы повесьте свидетельство о разрешении на строительство по почте.Это может означать приклеивание разрешения к двери или окну рядом с местом, где проводятся работы.
  5. В обозначенных точках во время работы позвоните в инспекционный офис, чтобы договориться о посещении инспектора на рабочем месте и проверке качества работы. Если инспектор приказывает внести какие-либо изменения в работу, внесите эти изменения и попросите инспектора вернуться для повторного просмотра работы.
  6. После того, как инспектор одобрит работу, вам больше не нужно показывать свидетельство о разрешении.

Интересный факт

Для многих проектов требуется две проверки: «грубая» проверка на заданном этапе рабочего процесса, а затем заключительная проверка после завершения работы.

Могу ли я обойти разрешение на строительство?

К сожалению, домовладельцы довольно часто завершают проекты по благоустройству дома, не обращаясь за разрешением, не оплачивая регистрационный взнос или не проверяя и не одобряя работу. И хотя вполне возможно, что такие проекты могут быть выполнены с хорошим качеством и никогда не вызовут проблем, пытаться обходить процедуру официального разрешения — не лучшая практика. Некоторые возможные опасности включают:

  • Если и когда вы попытаетесь продать свой дом, проверка покупателей может выявить реконструкцию или дополнения, которые были выполнены без надлежащих разрешений и которые могут не полностью соответствовать нормам.Это может помешать вам продать дом и может потребовать, чтобы вы отменили предыдущие работы и начали заново — на этот раз с разрешения.
  • В случае пожара, обрушения конструкции или серьезной проблемы с водопроводом, если будет обнаружено, что авария является результатом работы, которая была выполнена без разрешения или проверок, возможно, что политика вашего домовладельца может отказаться от покрыть ущерб.

Все, что вам нужно знать о разрешениях на строительство в Лос-Анджелесе

Разрешение на строительство — это разрешение, которое можно получить в местном правительственном учреждении, которое дает вам или подрядчику, которого вы наняли, возможность продолжить реконструкцию или реконструкцию. строительный проект на принадлежащей вам собственности.

Необходимо получить разрешение на строительство, чтобы убедиться, что планы вашего проекта полностью соответствуют местным правилам строительства, землепользования и зонирования . Эти стандарты введены в действие для обеспечения соблюдения политики землепользования и зонирования, а также для обеспечения безопасности всех нынешних и будущих жителей собственности.

Хотя разрешения на строительство необходимы, если вы хотите построить или реконструировать недвижимость в Лос-Анджелесе, процесс их получения является длительным.Если вы хотите лучше ориентироваться в этом трудоемком процессе, специалисты по недвижимости могут помочь вам получить все необходимые разрешения в Лос-Анджелесе , а также ускорить процесс , что должно позволить вам начать работу над своим проектом раньше, чем вы. ожидается.

Эта статья предлагает подробное руководство по всему, что вам нужно знать о разрешениях на строительство в Лос-Анджелесе.

Сколько времени нужно, чтобы получить разрешение на строительство?

Если вы хотите получить разрешение на строительство для проекта реконструкции или нового строительства, процесс может занять много времени. После того, как вы заполните свое заявление, вы должны рассчитывать на получение разрешения на строительство в течение двух недель, если вы работаете над жилищным проектом. С другой стороны, процесс утверждения коммерческого проекта может занять до четырех недель. Если работа относительно небольшая, возможно, ваша заявка будет одобрена в тот же день, когда вы ее отправите. Вам нужно будет уточнить у местных властей, для каких проектов процесс утверждения проходит быстрее.

Требования к разрешению на строительство

Требования для получения разрешения на строительство в Лос-Анджелесе различаются от округа к округу .Когда дело доходит до Лос-Анджелеса, заполненная вами заявка потребует от вас детального описания каждого аспекта проекта, который вы хотели бы разработать, в том числе, когда он будет реализован, где это будет происходить, как это будет. быть завершенным, и кто будет развивать проект. Основная документация, которую вы должны будете предоставить вместе с заявкой, включает планы и эскизы вашей работы.

Эти планы будут отправлены вместе с вашей заявкой, чтобы определить, соответствует ли ваш проект местным нормам и требованиям.

  • Вы можете узнать больше о процессе по этой ссылке или узнать о кодах округа Лос-Анджелес здесь.
  • Онлайн-заявку на разрешение на строительство в округе Лос-Анджелес можно выбрать и заполнить по этой ссылке.

Как работают разрешения на строительство?

Разрешение на строительство — это письменное разрешение, предоставленное городом или округом, которое дает вам разрешение на строительство проекта, который может быть проектом реконструкции, строительства нового дома или строительства нового коммерческого здания.

Цель разрешения на строительство — убедиться, что ваш проект соответствует нормам зонирования, строительства и строительства, большая часть которых направлена ​​на обеспечение безопасности жителей. Имейте в виду, что не для всех проектов разработки требуется строительный код.

Те, которые не включают:

  • Перекраска дома
  • Замена кухонной техники
  • Ремонт подъездной дороги
  • Добавление кухонного шкафа

Процесс получения разрешения на строительство

Процесс получения разрешения на строительство является длительным, и могут отличаться в зависимости от местоположения.Однако есть некоторые общие рекомендации , которые должны помочь вам подготовиться к этому процессу.

Прежде чем заполнить и подать заявку на разрешение на ведение бизнеса, вы должны связаться с местным офисом общественных работ и описать тип проекта, который вы хотели бы разработать. Есть вероятность, что вам может не потребоваться получение разрешения на строительство, о чем полезно знать, прежде чем подавать заявку. В случае необходимости разрешения вам будет предоставлено соответствующее заявление.Имейте в виду, что для некоторых проектов требуется как минимум два разрешения. Если вы проводите масштабную реконструкцию дома, возможно, потребуется получить дополнительные разрешения на установку водопровода и электричества.

После того, как у вас будет подходящее приложение, вашим следующим шагом будет подготовить это приложение вместе с документами, которые вам необходимо подать вместе с ним. Для большинства строительных проектов требуются чертежи того типа работы, которую вы хотите выполнить. Когда заявка на разрешение будет правильно заполнена, вам нужно будет подать ее вместе с любыми необходимыми сборами.

На этом этапе вам будет предоставлено официальное разрешительное свидетельство. Этот сертификат следует вывесить на строительной площадке, как только вы начнете работу, а это значит, что его следует приклеить клейкой лентой к окну или двери. В определенные моменты на протяжении всего проекта вам следует связаться с инспектором, чтобы он осмотрел ваше рабочее место и проанализировал проделанную вами работу. Если требуются какие-либо изменения, внесите их, прежде чем запрашивать повторную проверку вашей работы. После полного завершения проекта инспектор еще раз рассмотрит вашу работу и, надеюсь, одобрит ее, а это значит, что вы можете снять сертификат.

Когда необходимо разрешение на строительство?

Не для всех проектов требуется разрешение на строительство в Калифорнии. Как упоминалось ранее, для небольших проектов, таких как перекраска кухни или установка новых шкафов, разрешения не требуются. Необходимость разрешения зависит от требований местного строительного кодекса. Местные строительные нормы и правила различаются в каждом городе и округе и могут отражать проблемы в конкретном регионе. Например, строительные нормы и правила в Бостоне, вероятно, учитывают холодную погоду зимой.

Разрешение на строительство необходимо, чтобы убедиться, что все внутри здания находятся в безопасности. Важно , что вы получите разрешение на строительство для своего проекта, потому что округ может закрыть весь ваш проект и снести работы, которые вы проделали.

Типы проектов, требующих разрешения на строительство, включают:

  • Перекрытие дома
  • Снос части вашего дома
  • Установка нового трубопровода в вашем доме
  • Удаление или добавление стен
  • Переоборудование помещений

Средняя стоимость разрешения на строительство

Средняя стоимость разрешения на строительство составляет 1200 долларов США, что было установлено национальными директивами. Однако есть несколько штатов, которые имеют свои собственные цены на разрешения на строительство, в том числе Орегон, Айдахо и Калифорния.

Расходы в Калифорнии

Если вы хотите построить новое здание или реконструировать недвижимость в Калифорнии, вам почти всегда потребуется разрешение. Важно отметить, что в California не установлены правила штата в отношении ценообразования на разрешения на строительство.

Вместо этого они позволяют каждому округу решать, что жители должны будут платить.Несмотря на то, что сборы могут различаться, вы можете рассчитывать заплатить от 5 до 18 процентов от общего бюджета вашего проекта на лицензионных сборах.

Расходы в штате Орегон

Правила получения разрешений на строительство в Орегоне на менее строги по сравнению с Калифорнией , что означает, что взимаемые ими сборы зависят от стоимости проекта. Если вы проводите относительно небольшую реконструкцию, плата за разрешение на строительство также будет небольшой.

Например, если ремонт кухни обойдется вам в 8000 долларов, вы можете рассчитывать заплатить около 240 долларов, что эквивалентно трем процентам стоимости проекта.Имейте в виду, что для электрических, механических и сантехнических работ требуются дополнительные разрешения, плата за которые зависит от количества выполняемых инсталляций.

Idaho Costs

Руководящие принципы для получения разрешения на строительство в Айдахо аналогичны руководящим принципам в Орегоне . Фактически, они используют одну и ту же модель установления платы в зависимости от размера проекта. Однако затраты обычно ниже. Например, проект реконструкции стоимостью 8000 долларов будет включать сборы за разрешение на строительство в размере 200 долларов, что эквивалентно 2.5 процентов от стоимости проекта.

Большинство округов штата действуют одинаково. Однако в небольшом количестве округов может взиматься отдельная плата за инспекцию, что может немного увеличить ваши сборы. Стандартная плата за осмотр в Айдахо составляет около 50 долларов в час.

Стоимость разрешения на строительство жилых и коммерческих зданий

Хотя разрешения на строительство жилых и коммерческих зданий похожи друг на друга, есть некоторые отличия, о которых вам следует знать.Главное отличие от заключается в том, что разработка коммерческого здания обычно обходится дороже, чем строительство жилого, что может сыграть определенную роль в том, сколько вы платите за разрешение на строительство в Калифорнии.

Коммерческие здания:

  • Разработаны специально для представления предприятий
  • Поставляются с дорогостоящими и требовательными инспекциями и сборами за разрешения
  • Приходятся с более строгими требованиями и процедурами утверждения

Жилые здания:

    Предназначены для предоставления жилых помещений отдельным лицам, парам и семьям
  • Поставляются с немного более низкими сборами за инспекцию, которые зависят от местоположения проекта, типа выполняемой работы и правил округа
  • Поставляются с процессом утверждения и требованиями, которые менее строгие, чем коммерческие здания, и принимаются в индивидуальном порядке.

Если вы пытаетесь построить или реконструировать коммерческое здание, разрешение на строительство, на которое вы подаете заявление, совпадает с разрешением на строительство жилого дома.Однако проводится дополнительная оценка, чтобы определить сумму затрат, которые вы должны будете оплатить. Помимо стандартных затрат на разрешения на строительство, вы также должны будете заплатить от 1 до 5 процентов от стоимости контракта, что может оказаться дорогостоящим.

Наряду с более высокими оценочными взносами получение разрешения на строительство коммерческого здания означает, что вам нужно будет заплатить высокие сборы за инспекцию, чтобы убедиться, что здание соответствует государственным и местным нормам.

Для жилых домов сборы за инспекцию устанавливаются по ставкам округа и обычно включаются в стоимость разрешения на строительство. Если вы хотите быть уверены, что можете позволить себе эти расходы, обязательно проконсультируйтесь с местными властями или обратитесь за помощью к профессиональной команде по недвижимости.

Итог

Цель разрешения на строительство — убедиться, что ваши планы развития соответствуют всем местным правилам зонирования, строительства и землепользования.Эти правила предназначены для , чтобы гарантировать долговечность здания и безопасность людей, находящихся внутри. Необходимо получить разрешение на строительство, потому что обычно вам не разрешат разработать проект строительства или реконструкции, если вы этого не сделаете.

Джейсон Сомерс, президент и основатель Crest Real Estate

Обладая более чем 15-летним профессиональным опытом на рынке элитной недвижимости Лос-Анджелеса, Джейсон Сомерс обладает опытом, суждениями и послужным списком для обеспечения беспрецедентного уровня недвижимости Сервисы.Его обширные знания помогают клиентам идентифицировать и приобретать доходоприносящую недвижимость и возможности для развития с выгодной рекламой.

Узнайте больше о Джейсоне Сомерсе или свяжитесь с нами.

Разрешения домовладельцев

Если вы не подали письменный запрос о том, чтобы выступить в качестве собственного генерального подрядчика и нанять лицензированных субподрядчиков, домовладелец, который подает заявку на разрешение, должен быть лицом, которое выполняет работы, указанные в разрешении. Для домовладельцев, которые выполняют свою работу, есть возможность использовать назначенного работника (описанного ниже).

Вам понадобится …

  • Действующие водительские права штата Колорадо или удостоверение личности с фотографией. которое совпадает с именем владельца собственности, указанным в базе данных Denver Assessor, которое вы должны предъявить, чтобы сдать экзамен и получить разрешение (-а)
  • Приложение и чертежи / планы (если есть)

Если вы не уверены, какие планы вам нужно будет представить и какие разрешения потребуются, обратитесь к нашим руководствам по конкретным проектам, разделенным на категории «Внутри дома», «Вне дома», «Строительство / расширение дома. «или» Снос.«

  • Если вы планируете выполнять электрические, сантехнические или механические работы / работы по ОВК, для которых потребуется разрешение, вам необходимо либо (1) быть лицензированным подрядчиком в этой области, либо (2) сдать экзамен, подтверждающий, что вы готовы для выполнения эта работа. Если вы используете назначенного работника для помощи в работе, этот человек также может помочь с экзаменом.

Примечание. В настоящее время экзамены доступны только на английском языке.

Экзамены не требуются для получения разрешения на жилищное строительство или строительство кровли / сайдинга.

Когда Где Комиссии
Экзамены домовладельцев
Разрешены кодовые книги; Нет нот
Пн. — пт,
С 8:00 до 15:00
Лицензирование подрядчика
Проспект W. Colfax, 201, 2-й этаж
Нет

Использование «назначенного работника»

Для выполнения работ, разрешенных в соответствии с разрешением, домовладелец может использовать помощь назначенного работника.Назначенный работник не может принимать оплату за оказанные услуги и должен быть указан в разрешении. Назначенный работник может помочь домовладельцу сдать необходимые экзамены.

Обзор

разрешений на строительство — округ Майами-Дейд

Обзор разрешений на строительство

Разрешение предоставляет вам услуги рецензентов и инспекторов планов, которые являются экспертами в своей области. Помимо рекомендаций, они одобряют каждый этап вашего проекта, проверяя, чтобы работа выполнялась в соответствии с кодексом и утвержденными планами.Округ Майами-Дейд использует единый строительный кодекс под названием Строительный кодекс Флориды. Раздел 104.1.1 Строительного кодекса Флориды гласит:

«Любой владелец, уполномоченный агент или подрядчик, который желает построить, расширить, изменить, отремонтировать, переместить, снести или изменить размещение или содержание людей в здании или сооружении, или любой внешней территории, используемой как часть назначенного здания. размещение (одиночное или смешанное) или для возведения, установки, расширения, изменения, ремонта, удаления, преобразования или замены любой электрической, газовой, механической или водопроводной системы, установка которой регулируется техническими нормами, или для причинения любого такого работы, которые будут выполнены, сначала необходимо подать заявление строителю и получить необходимое разрешение на выполнение работ.«

Разрешение требуется на замену окон и раздвижных стеклянных дверей, а также экранов, навесов и навесов для автомобилей из брезента или металла.

Получение разрешения

Разрешение на строительство выдается на имя лица (лиц), выполняющих работы. Только лицензированные подрядчики или владельцы / строители могут получить разрешение. Разрешения собственника / застройщика ограничиваются новым строительством одного дома для одной семьи в течение 24 месяцев, а внутренняя реконструкция коммерческих зданий ограничена стоимостью 5000 долларов США.

Начало строительства до получения разрешения

Если вы были процитированы для начала строительства до получения разрешения, будет выдано разрешение и будут проведены соответствующие проверки, если строительство соответствует нормам и ваши планы приемлемы. Если конструкция не соответствует нормативам, у вас есть два варианта: привести конструкцию в соответствие или удалить конструкцию. Если строительство не допускается ни при каких обстоятельствах, то его необходимо снять.У вас должно быть разрешение на снос, и необходимо провести осмотр, чтобы убедиться, что здание было снесено, а имущество очищено.

Срок оформления разрешения

Большинство проверок будет завершено через несколько дней. Разрешения на новое строительство выдаются с 7:30 до 16:00 с понедельника по пятницу. Разрешение на проживание занимает около 30 рабочих дней, а коммерческое разрешение занимает около 50 рабочих дней. Эти временные прогнозы предназначены только для ознакомления с первоначальными планами.

Срок действия разрешения

Разрешение на строительство действительно при условии, что утвержденная проверка проводится в течение 180 дней с момента ее выдачи, а утвержденная проверка проводится каждые 180 дней до завершения

Вернуться к началу Последнее изменение страницы: среда, 25 января 2017 г., 11:57:27

разрешений

.

Оставить комментарий
